V pátek 25. 6. 2010 od 14:00 do 18:00 hod si můžete prohlédnout interiéry vzorových domů.
nové ceny zde
Společnost VOLARIS s.r.o. připravuje výstavbu infrastruktury a rodinných domů v lokalitě "Na Obci" v Přelouči. Celý projekt výstavby silnic, inženýrských sítí, osvětlení, veřejné zeleně, dětského hřiště a rodinných domů je koncipován tak, aby nebyl vystavěn pouhý satelit na okraji města. Našim záměrem je vytvoření urbanisticky čisté zástavby území, které se stane organickou částí města Přelouč. To vše s ohledem na jednotný architektonický výraz a ekonomickou přiměřenost projektu.
|
Projekt je inspirován řešením sídliště Pod Kozincem v Praze. (prezentační video 300 MB) |
Zájemcům nabídneme čtyři typy rodinných domů, jeden typ dvojdomku a jeden typ viladomu se čtyřmi byty. Rodinné domy, resp. byty jsou určeny na prodej do osobního vlastnictví, včetně pozemků.
Předpokládaná cena pozemků včetně všech inženýrských sítí, komunikací, společných ploch, zeleně a dětského hřiště je kalkulována do 985,-- Kč/m2 bez DPH.
Celková koncepce vychází z předem vytvořených typů rodinných domů tak, aby daná lokalita tvořila jednotný harmonizující celek. Klienti budou moci vybrat rodinný dům vyhovující jejich požadavkům z předem připraveného katalogu. Naše řešení vychází z předpokladu jednotné koncepce pro celé území jak z hlediska urbanistického, tak i z hlediska architektonického, od jednotného celku až k jednotlivému detailu.

|

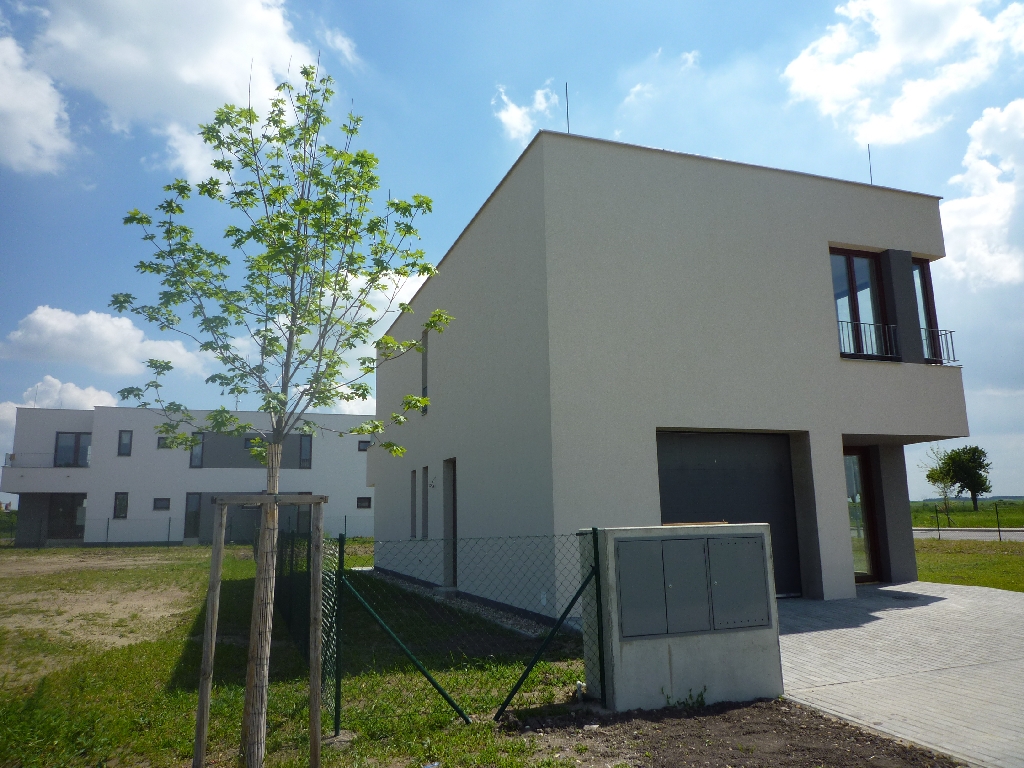

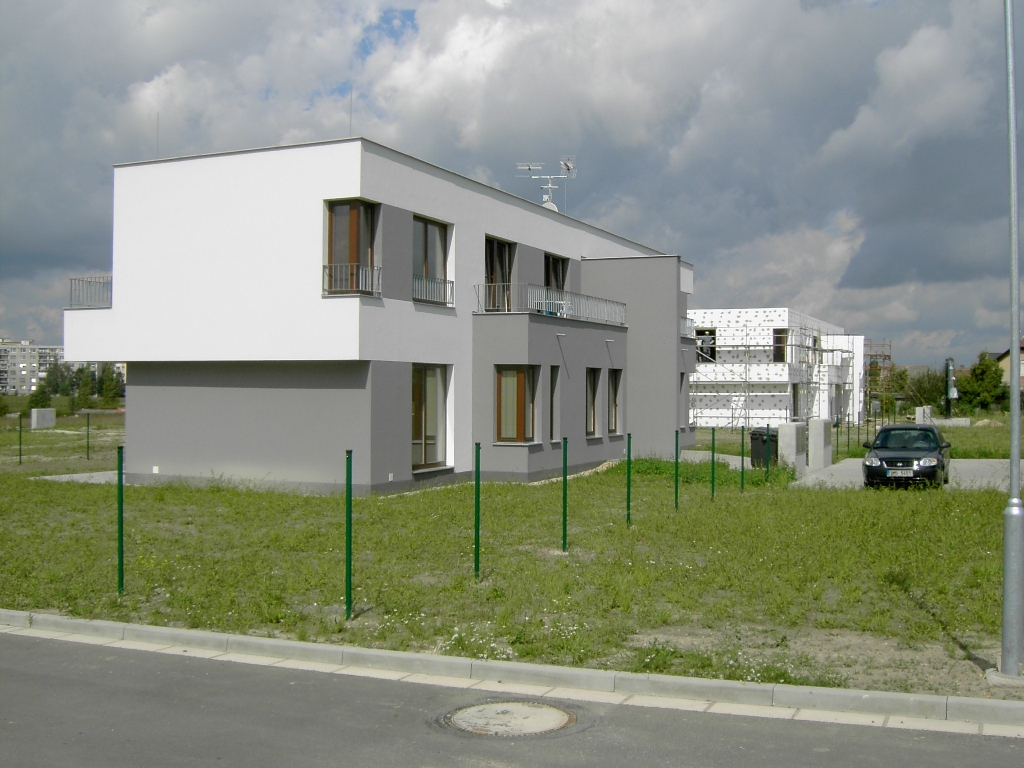

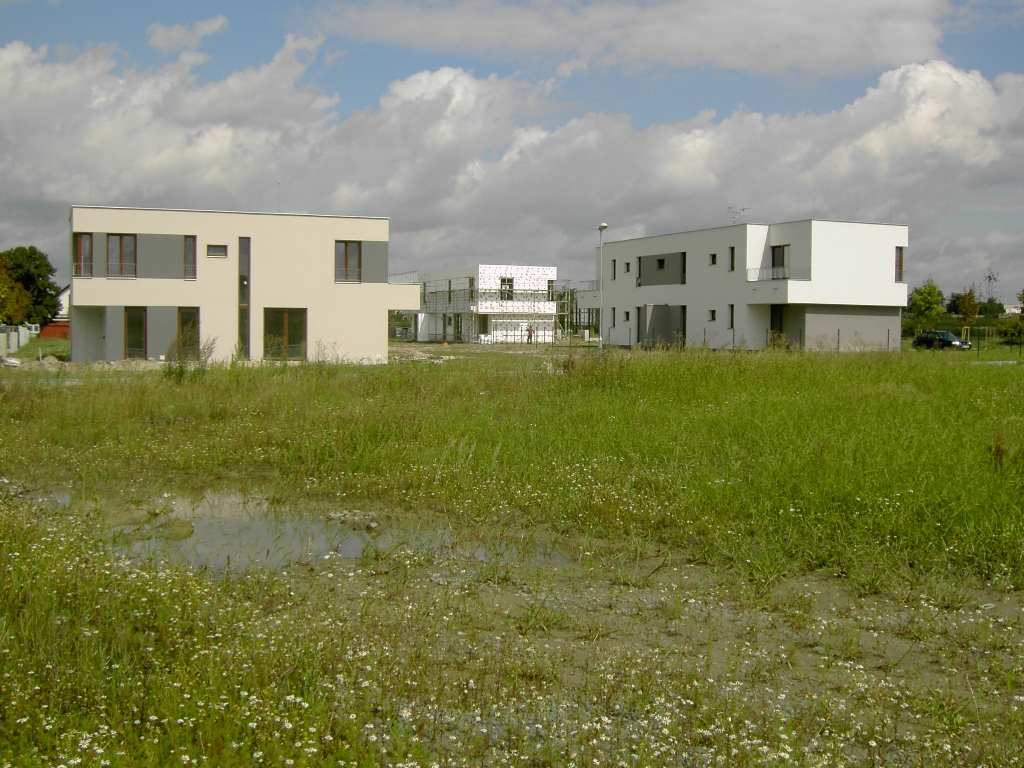

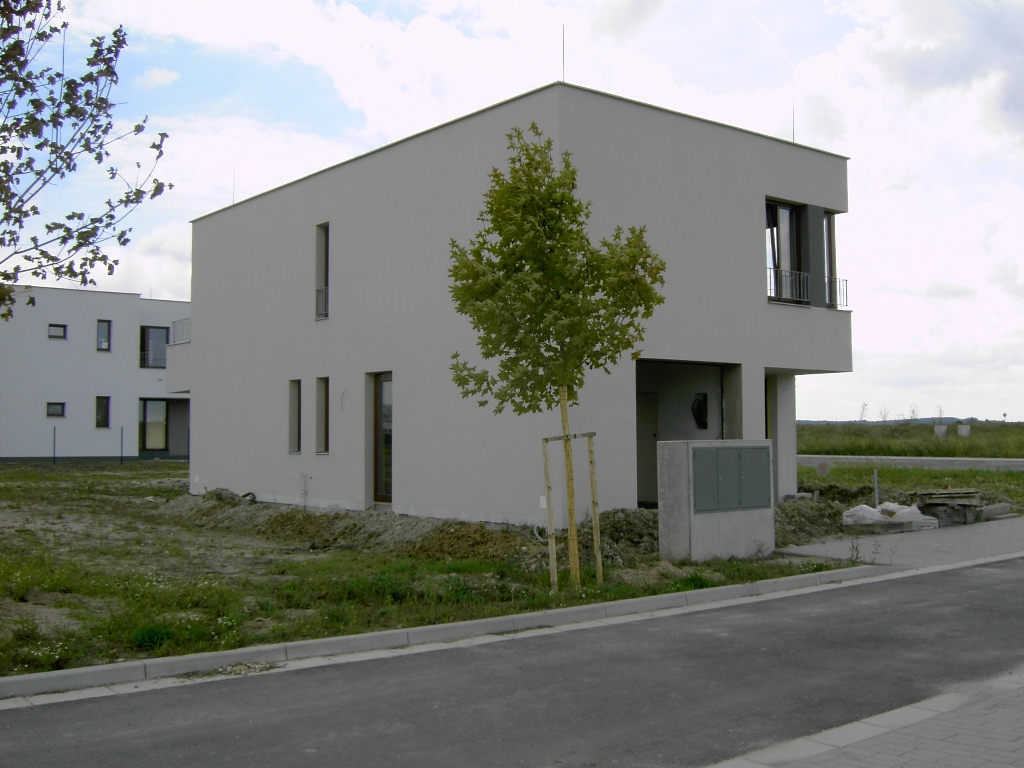

19. 08. 2010

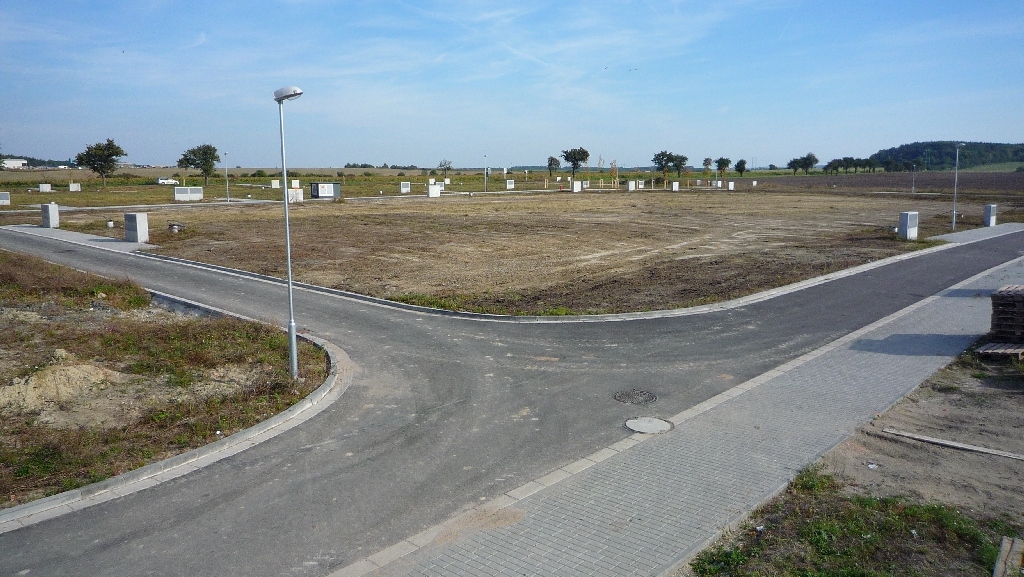

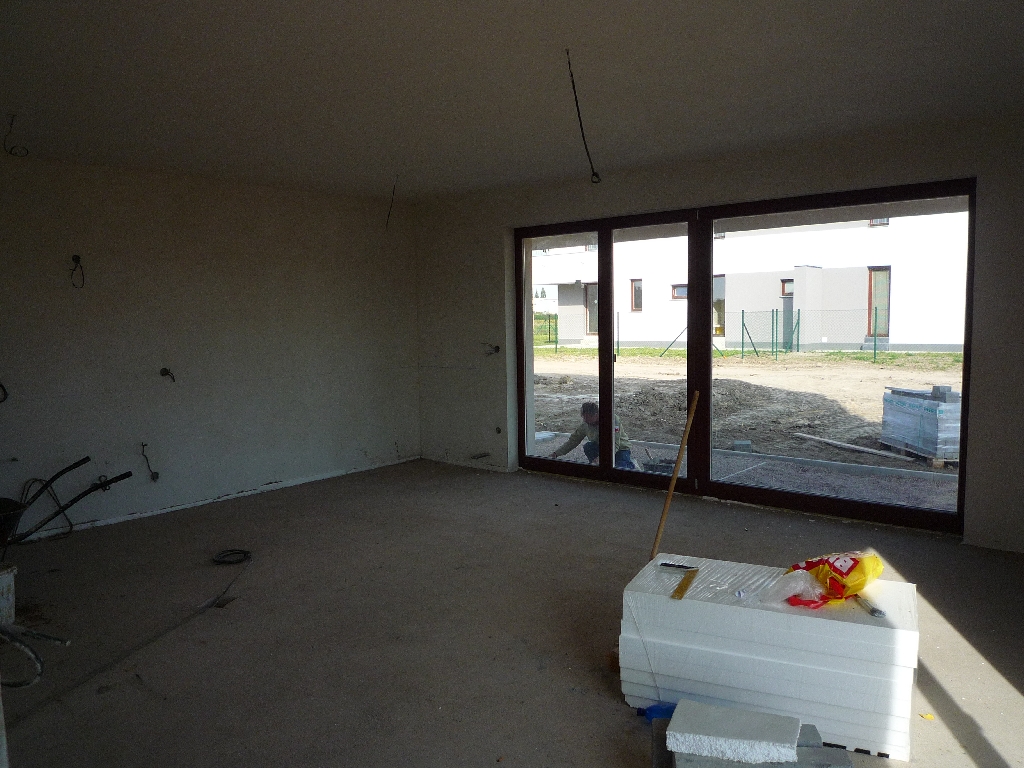

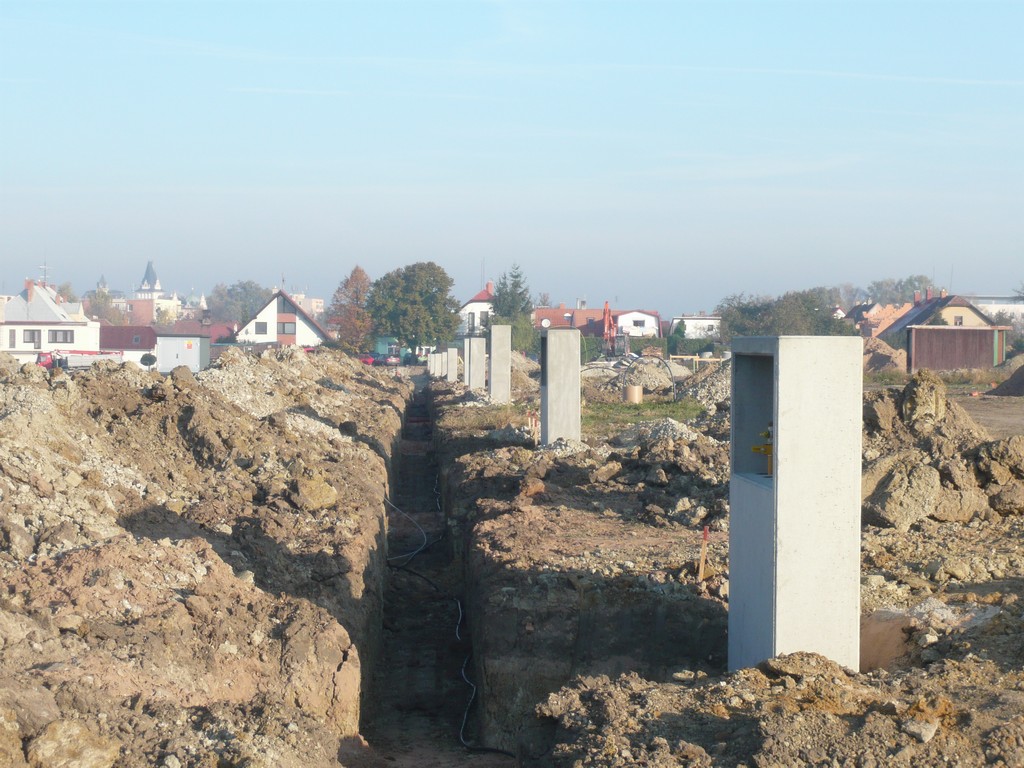

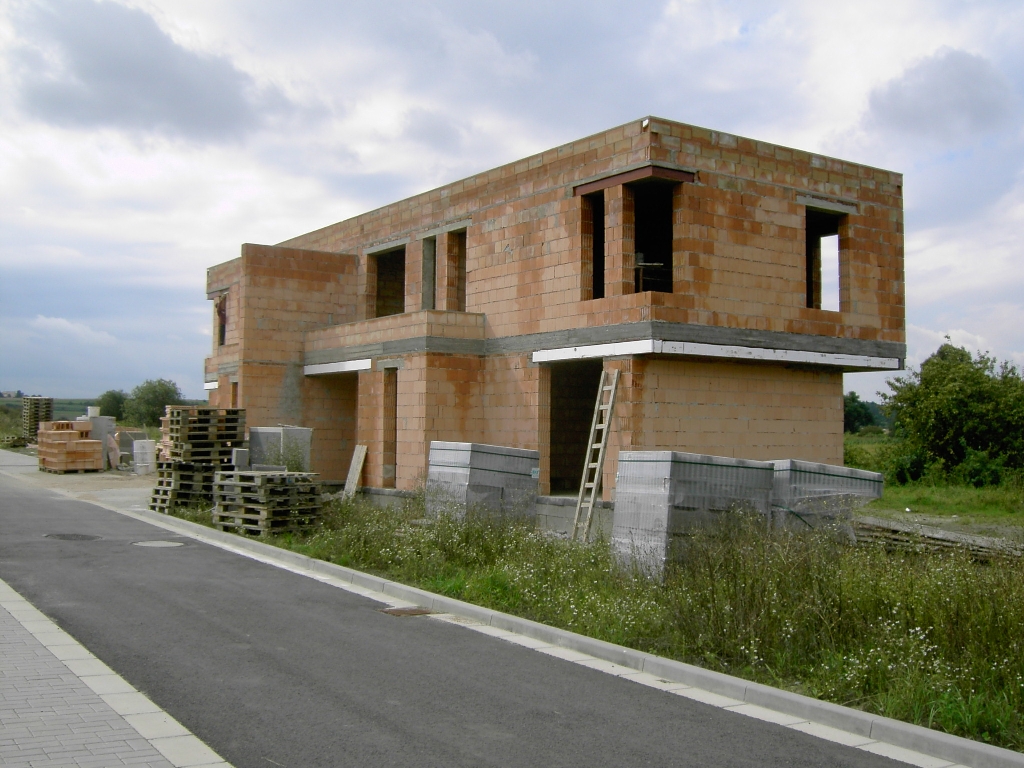

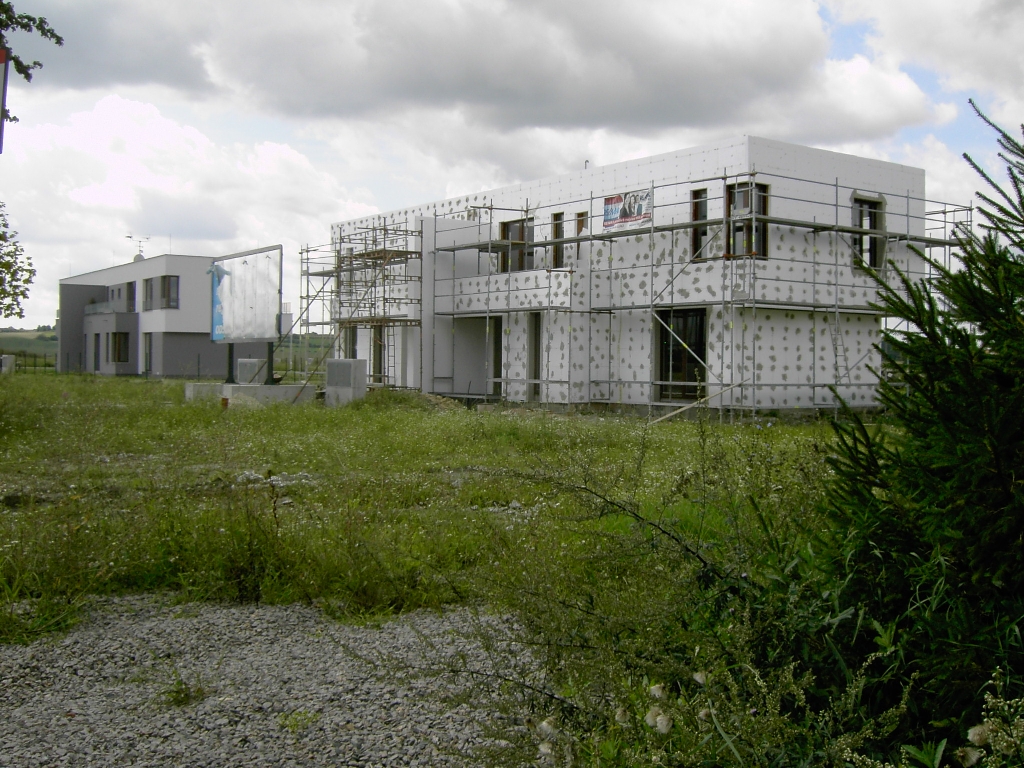

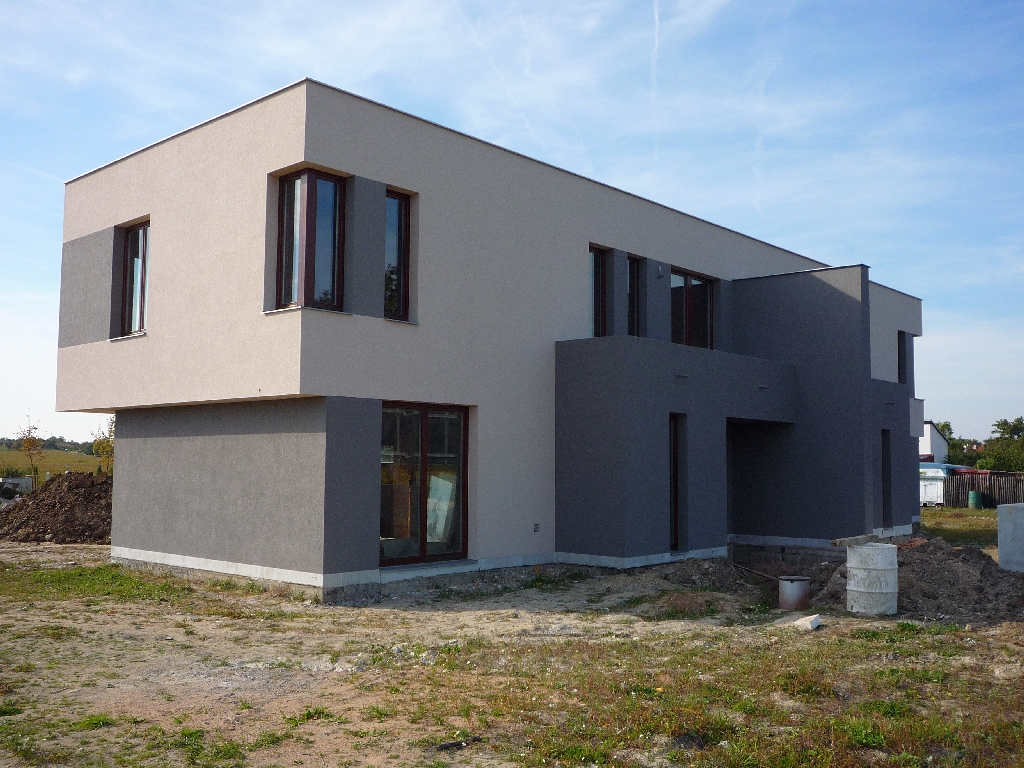

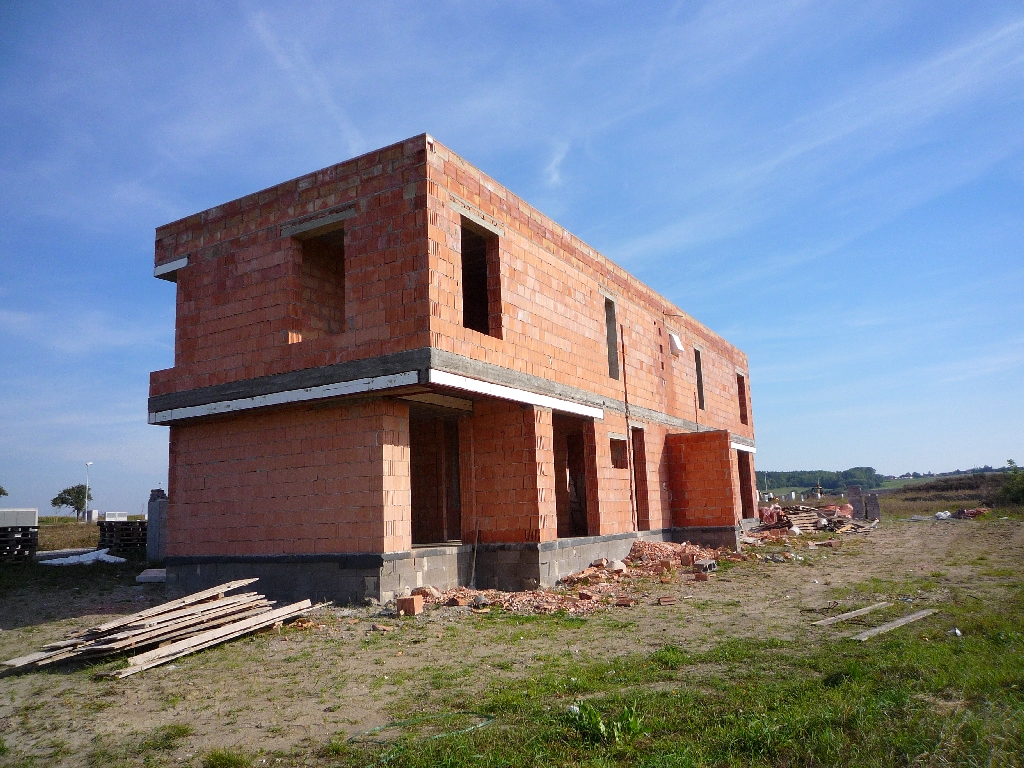

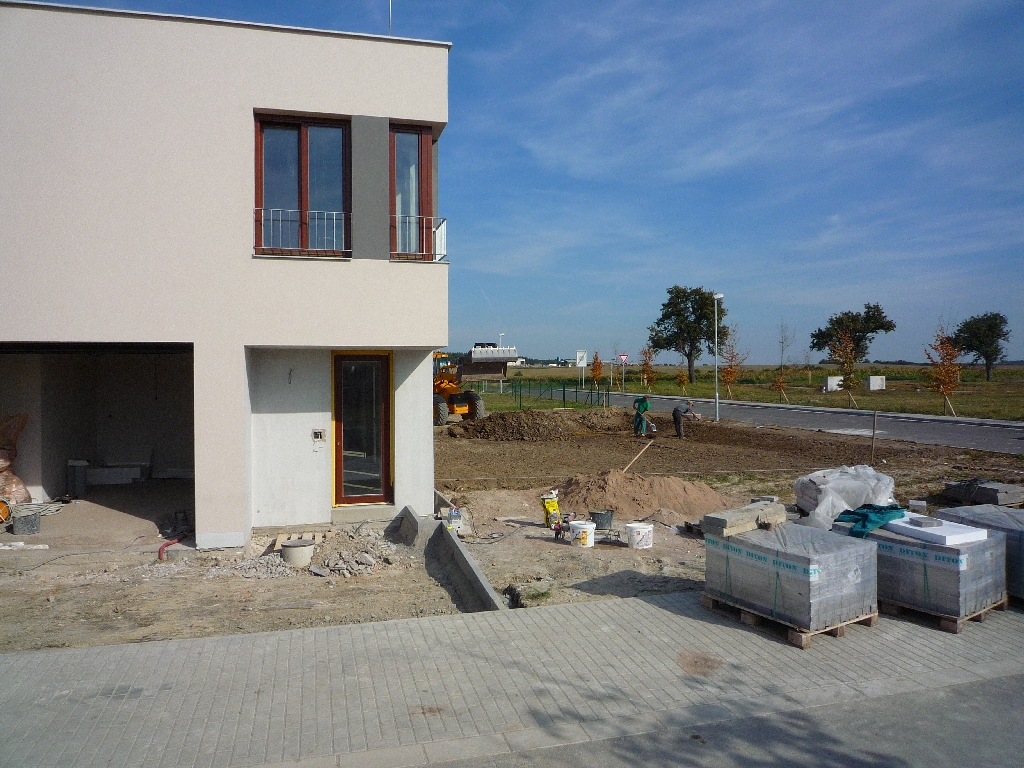

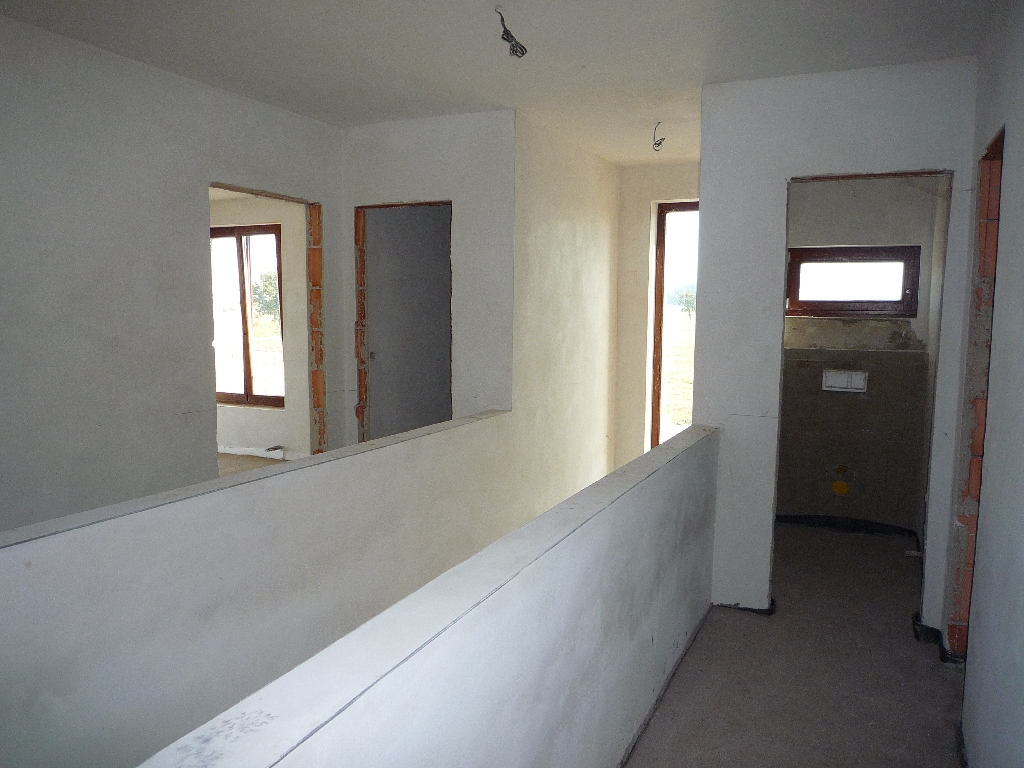

Zkolaudovány komunikace, vodovod, kanalizace a veřejné osvětlení. B1 - Postavena hrubá stavba dvojdomku na parcelách č. 72 a 73. A1 - Dokončena fasáda, vnitřní omítky a štuky solo domu. B1 - Probíhá zateplování pláště, střešní folie, dokončeny vnitřní rozvody.
|
|
|
04. 11. 2009
|
Kolaudační souhlas s užíváním stavby - bytový dům, Přelouč, Vrchlického č.p. 1646, postaveného na pozemcích parc. č. st. 2845 a parc. č. st. 2846 - více zde. Sdělení - označení budovy číslem - více zde. |
|

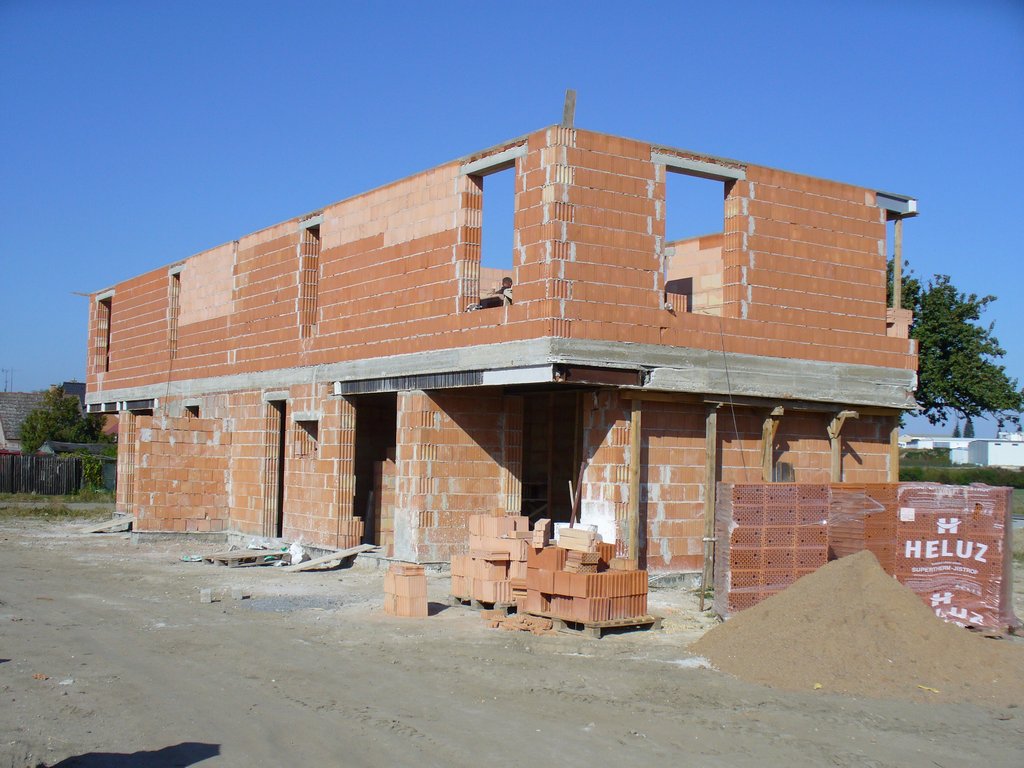

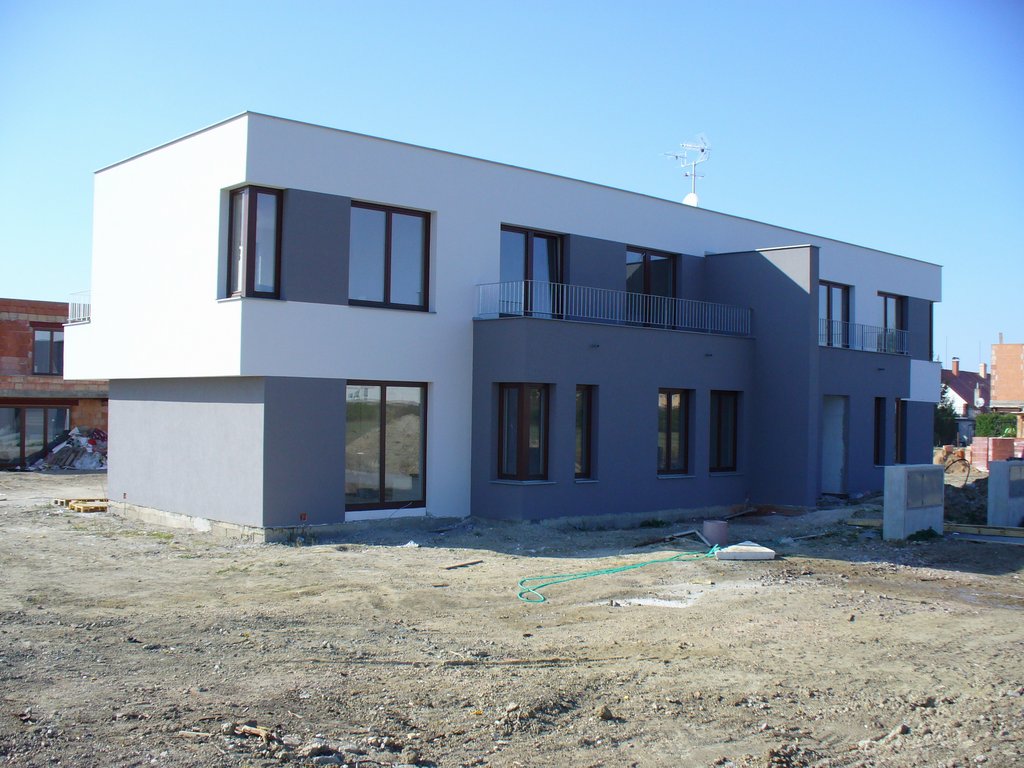

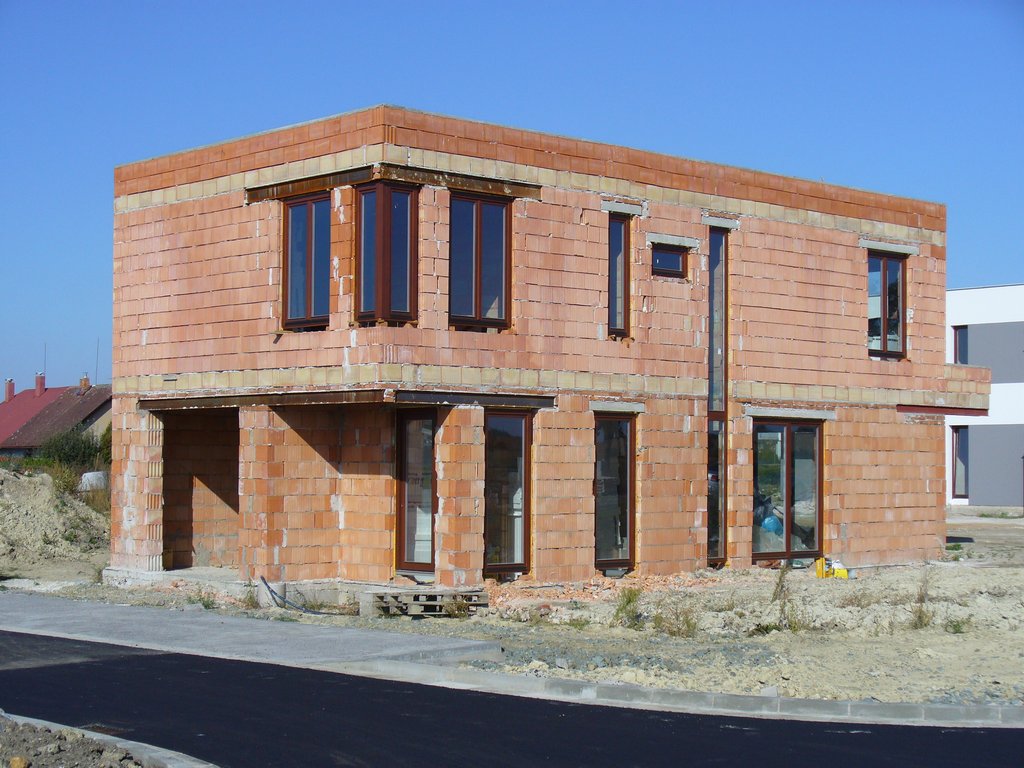

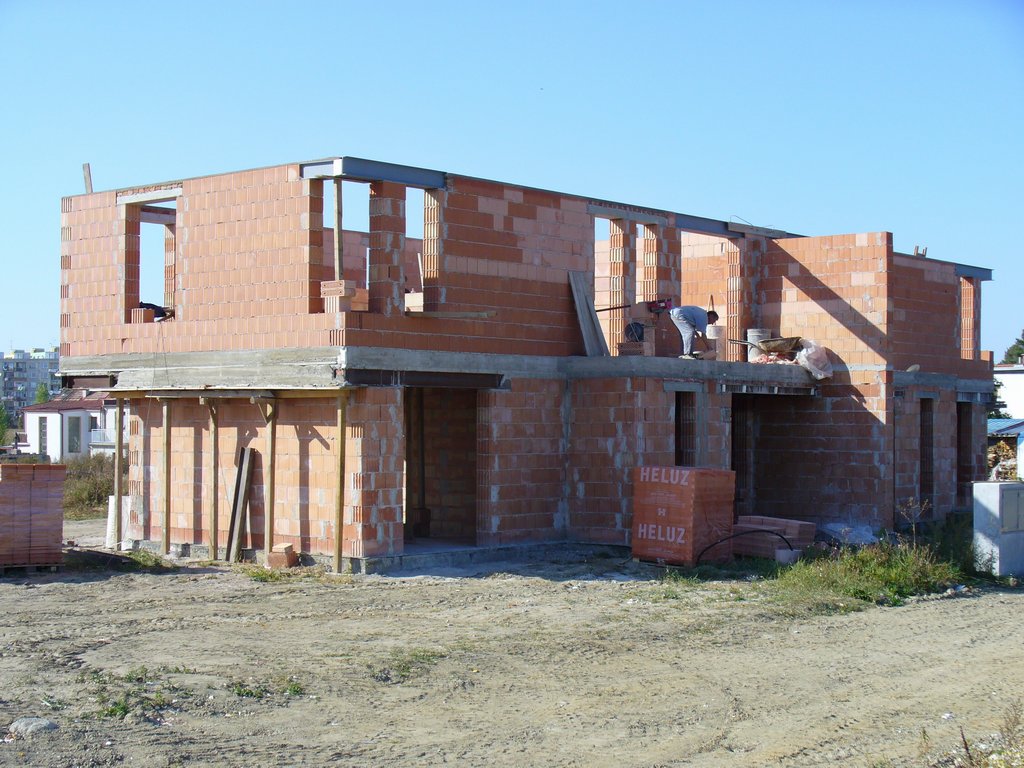

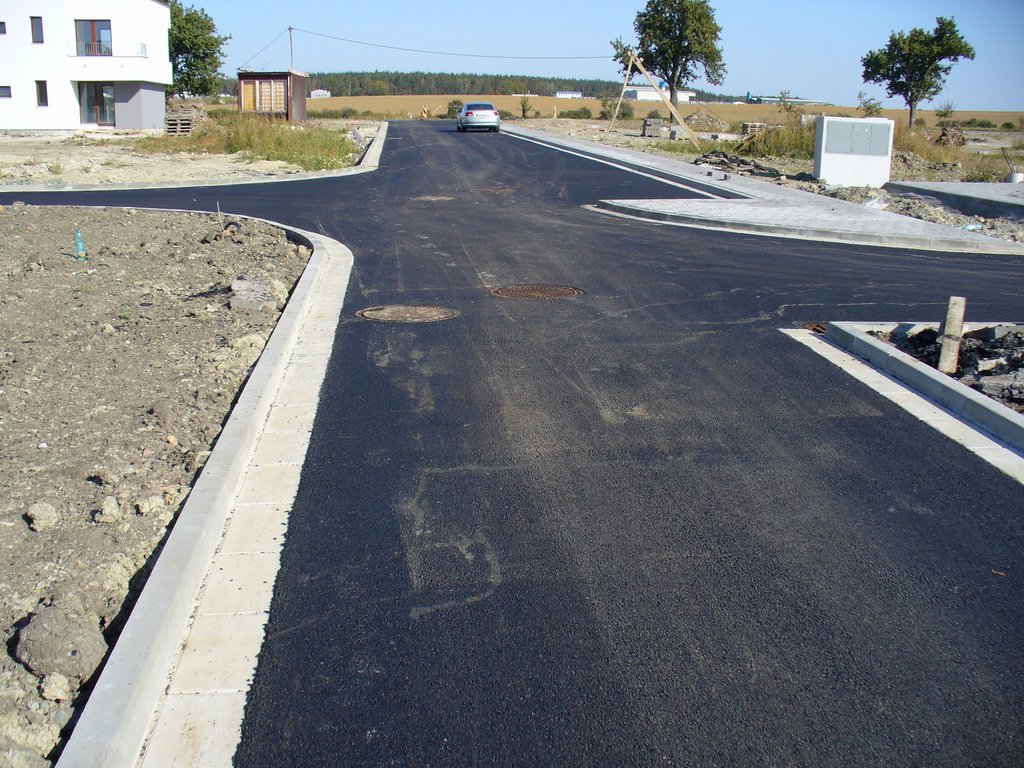

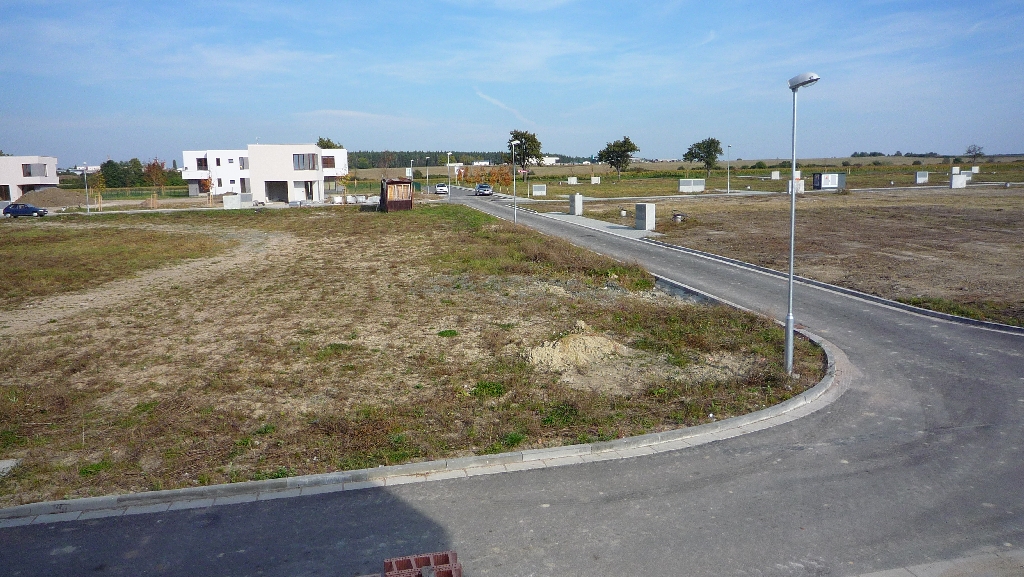

26. 09. 2009 Dokončena pokládka asfaltových povrchů nově vybudovaných komunikací. A1 dokončena hrubá stavba, instalovány okna, příprava pokládky střešní fólie. B1 dokončení vyzdívek 2. NP, příprava pro pokládku stropů. C1 dokončena venkovní fasáda a zateplení domu, dokončeny vnitřní omítky, příprava pro instalace dveřních obložek, podlah a kuchyní. |
|
|

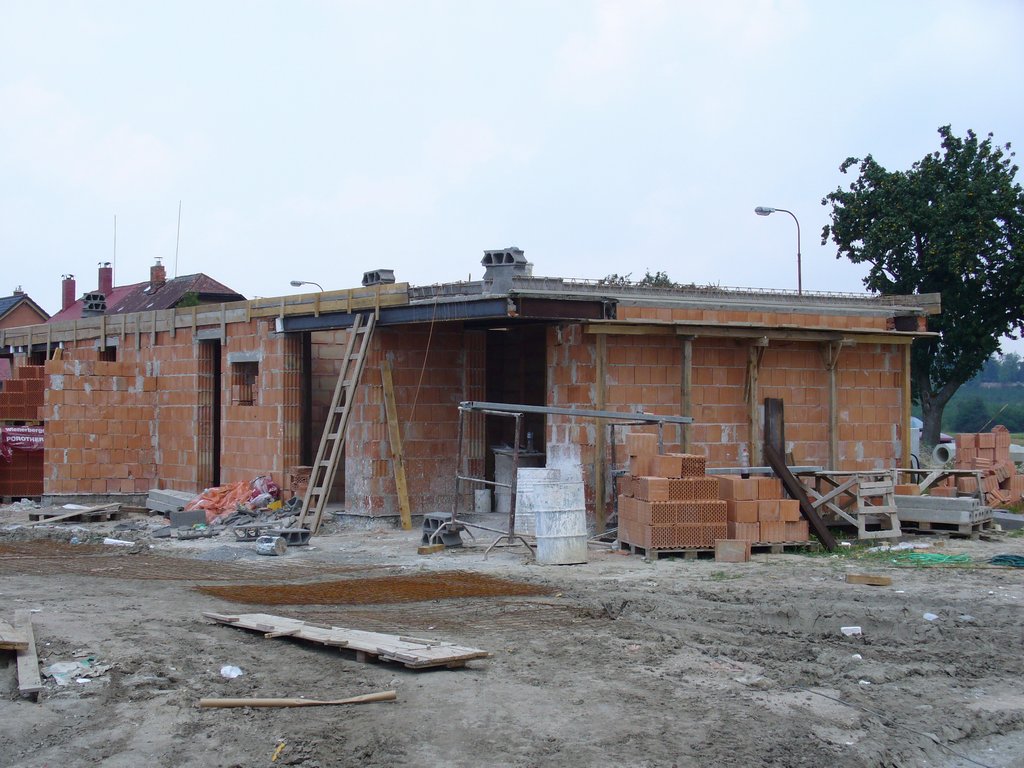

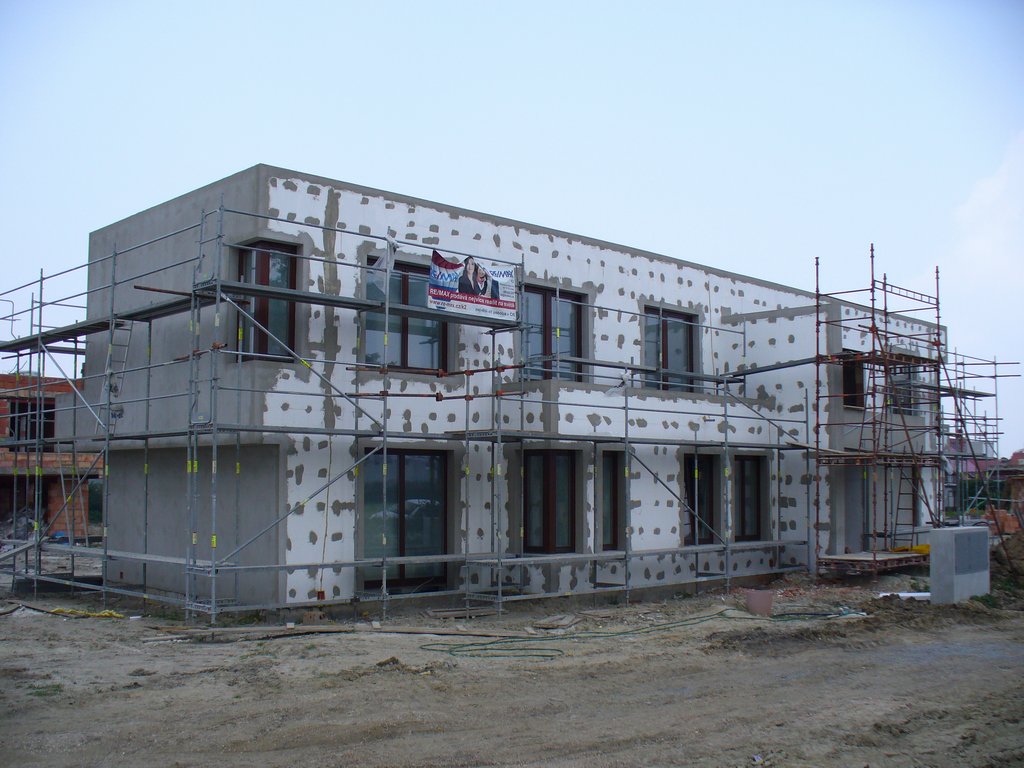

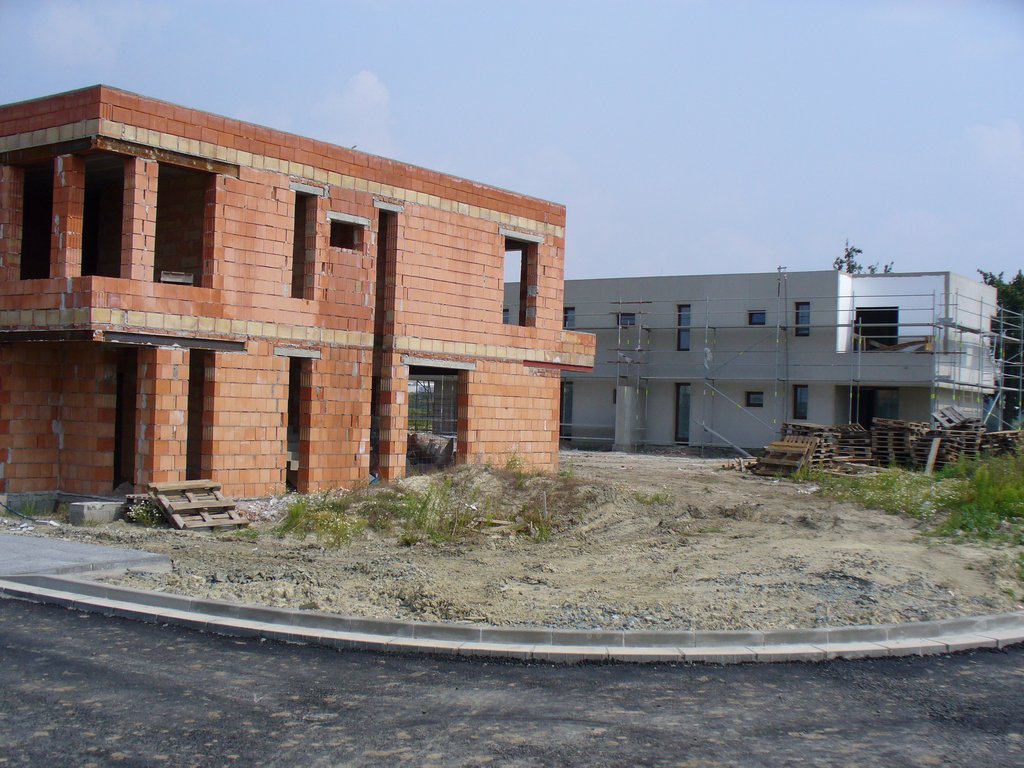

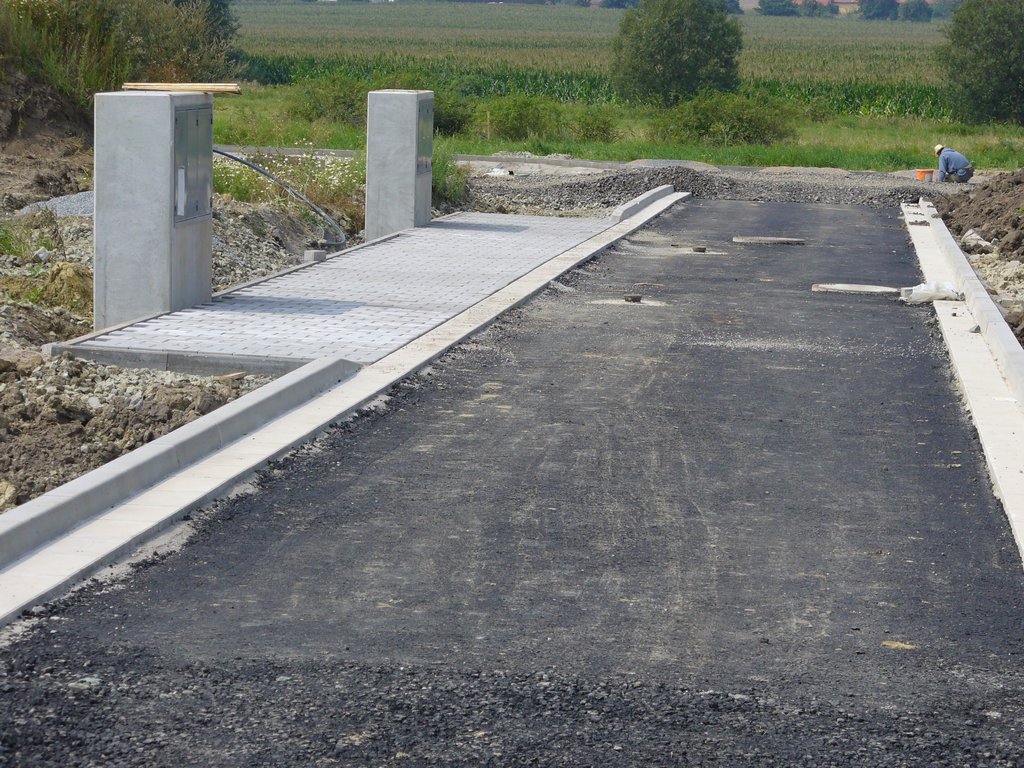

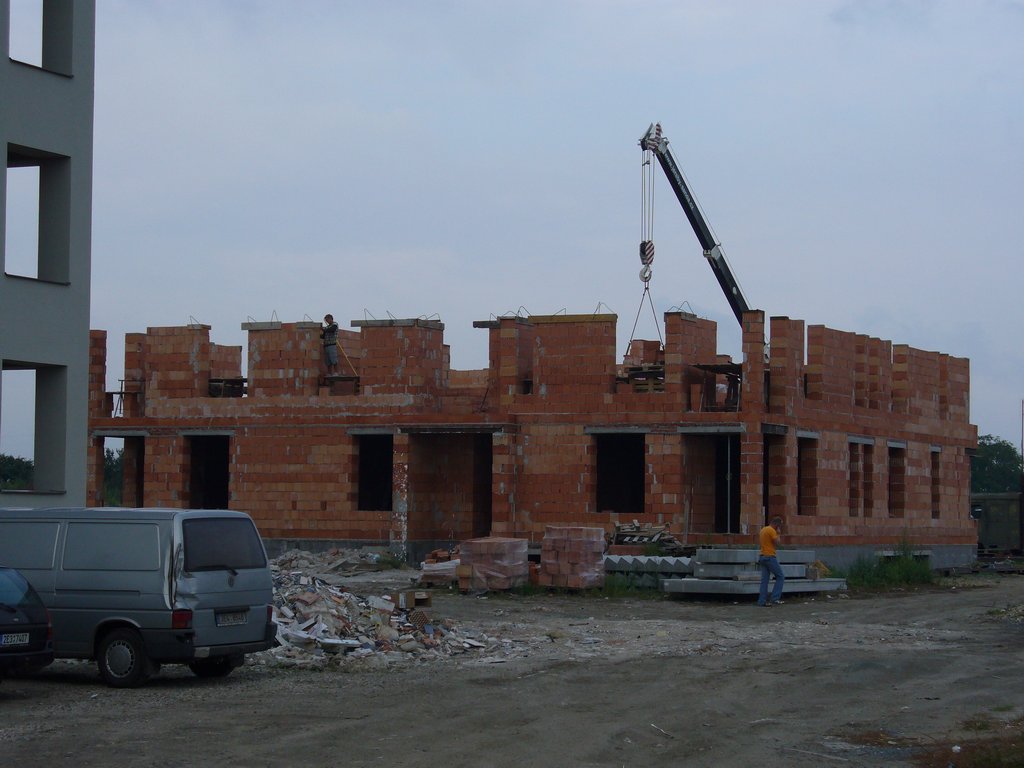

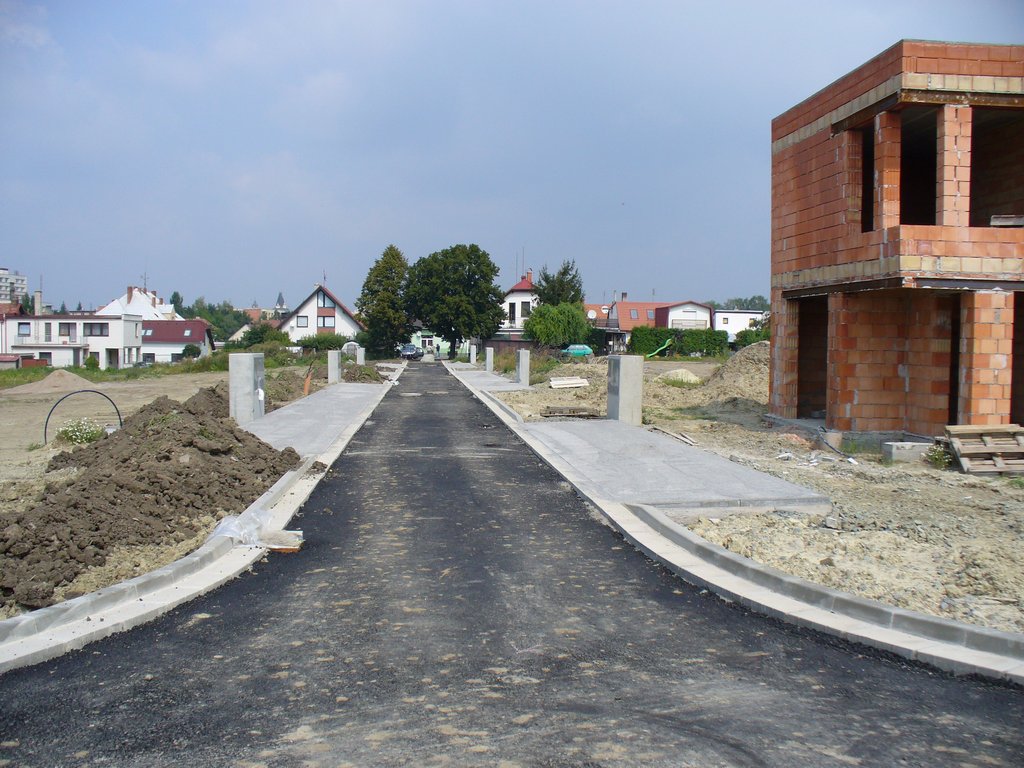

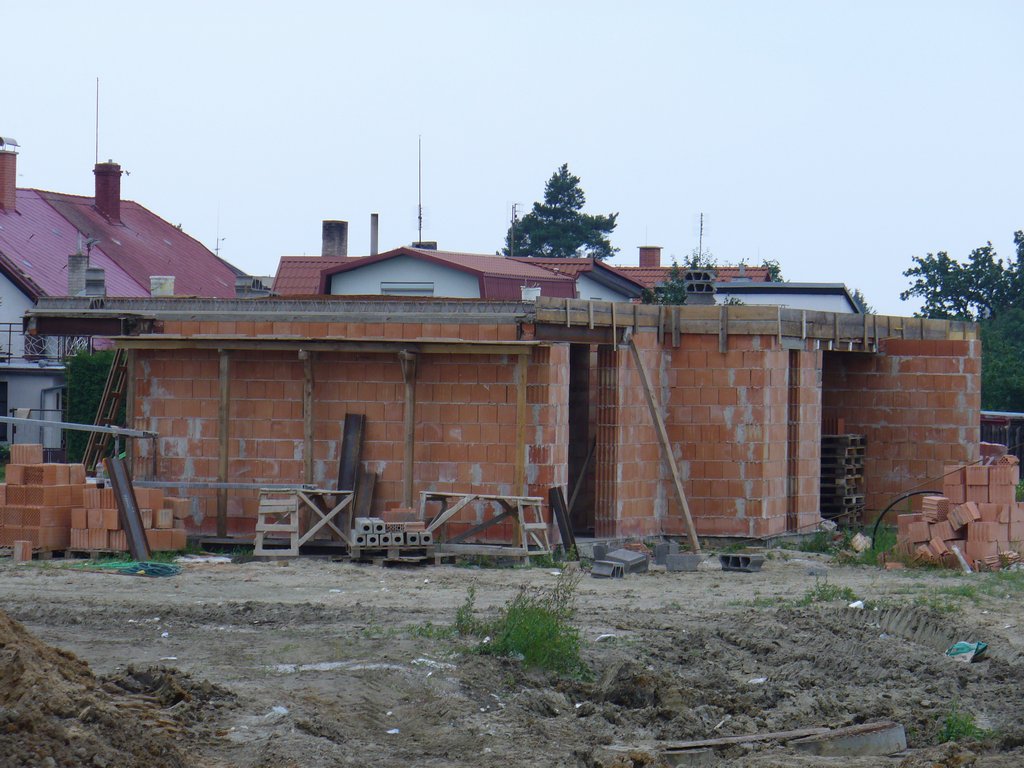

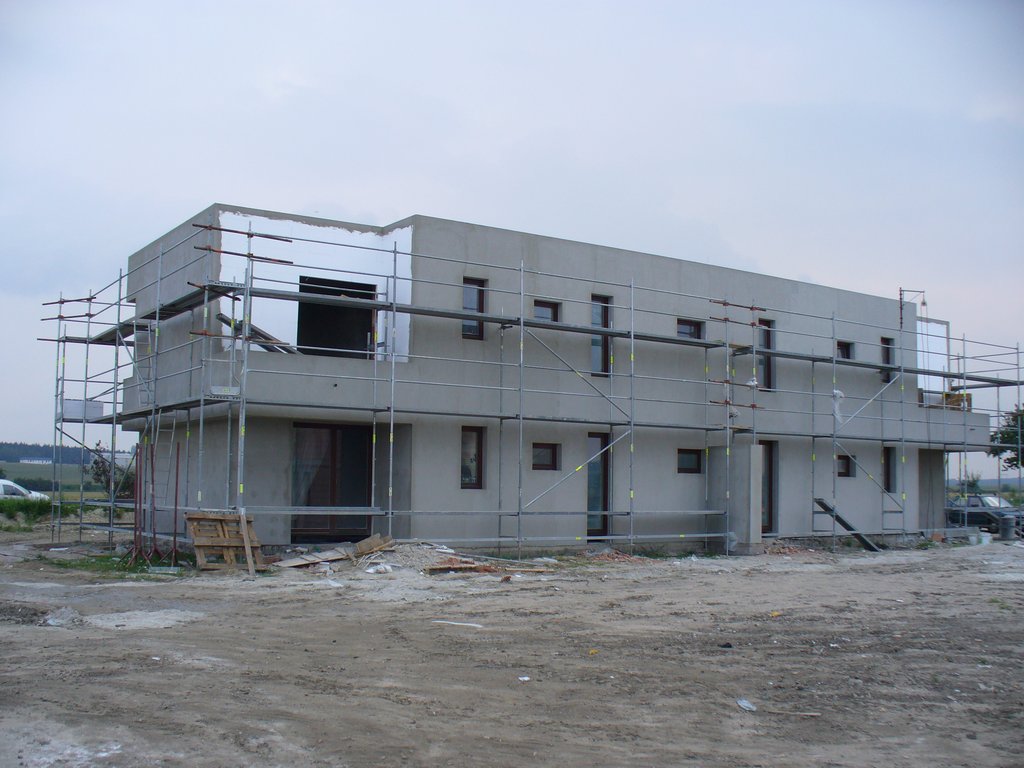

11. 08. 2009 Příprava komunikací pro pokládku asfaltových koberců. A1 dokončena hrubá stavby, příprava pro osazení oken. C1 realizace fasády. B1 pokračování hrubé stavby vyzdívkami 2. NP. |
![]() ![]() ![]() |
|

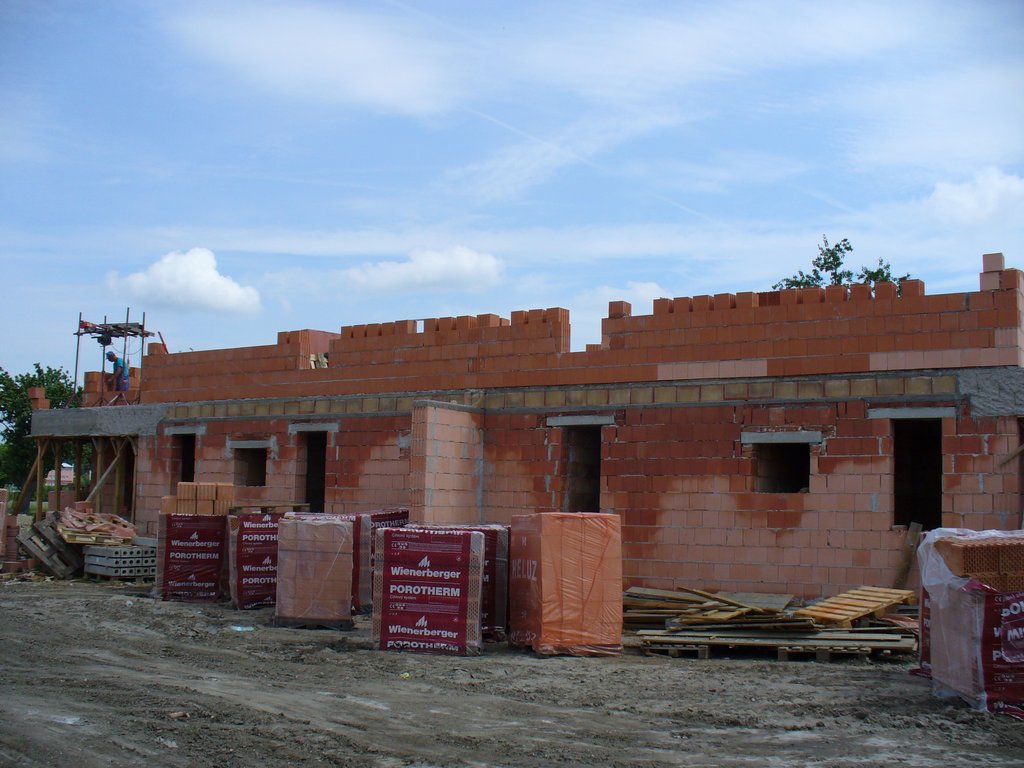

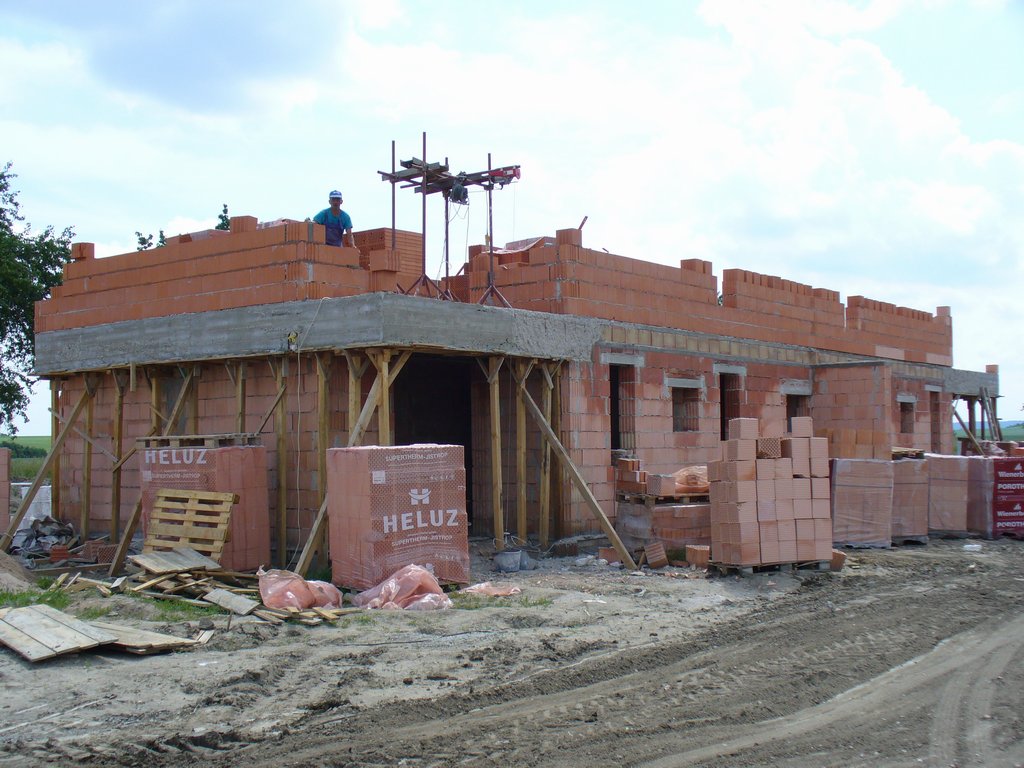

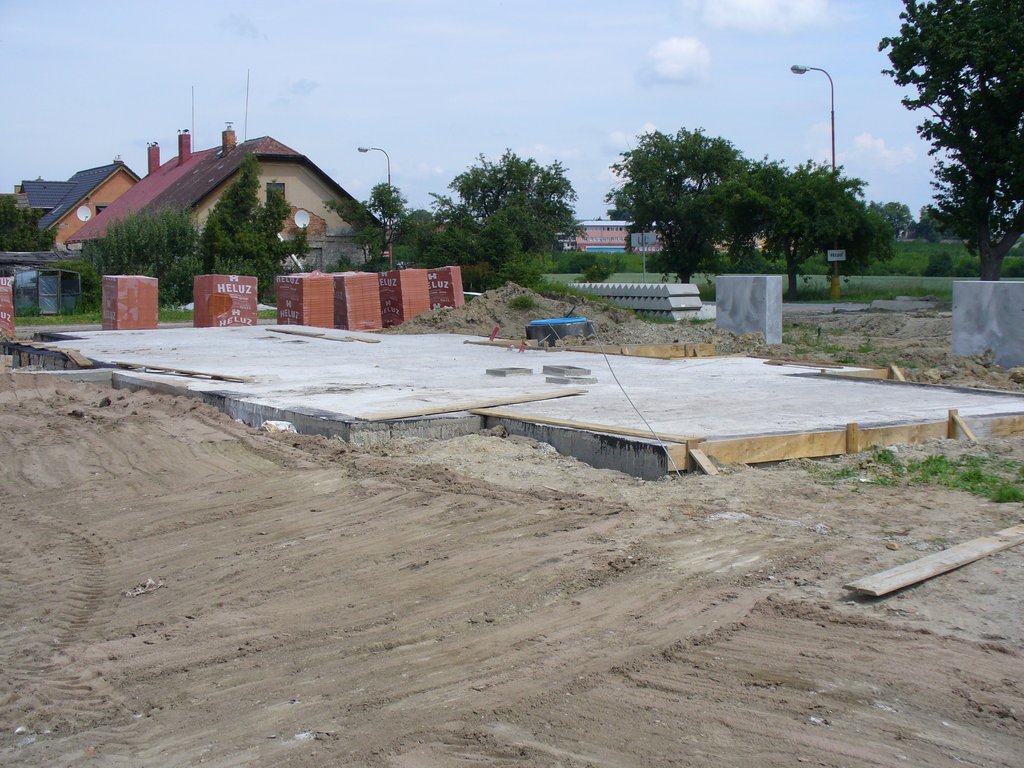

09. 06. 2009 Dokončena instalace kanalizace, vodovodu a plynu. Hutnění podloží komunikací, ukládání obrubníků a vodicích pásek. Výstavba druhého patra BD C1, dokončena hrubá stavba BD A1 a základová deska dům B1. |
![]() |
|

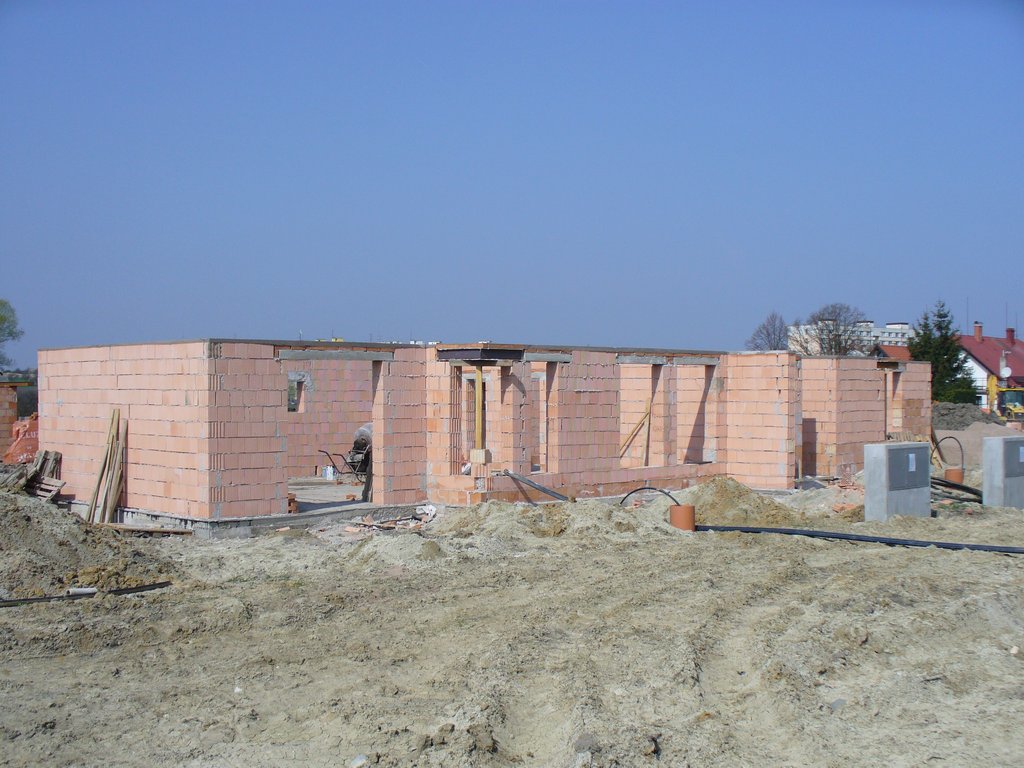

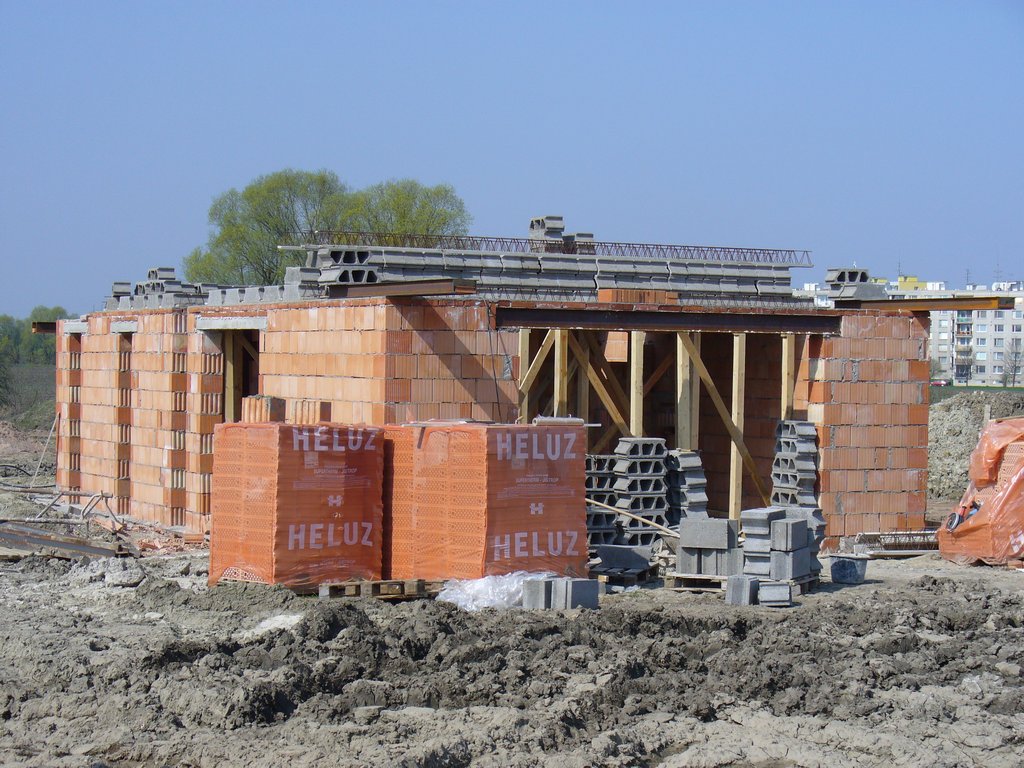

10. 04. 2009 Pokračuje výstavba komunikací v lokalitě, první BD a viladům jsou připraveny k pokládce stropů 1.NP. |
![]() |
|

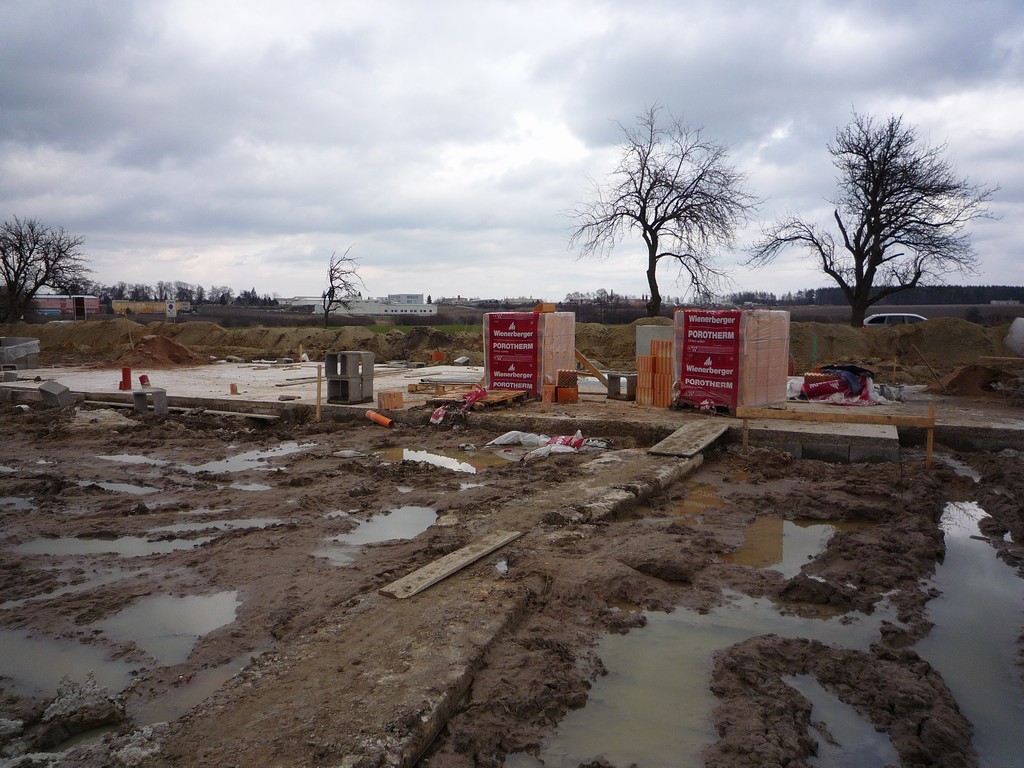

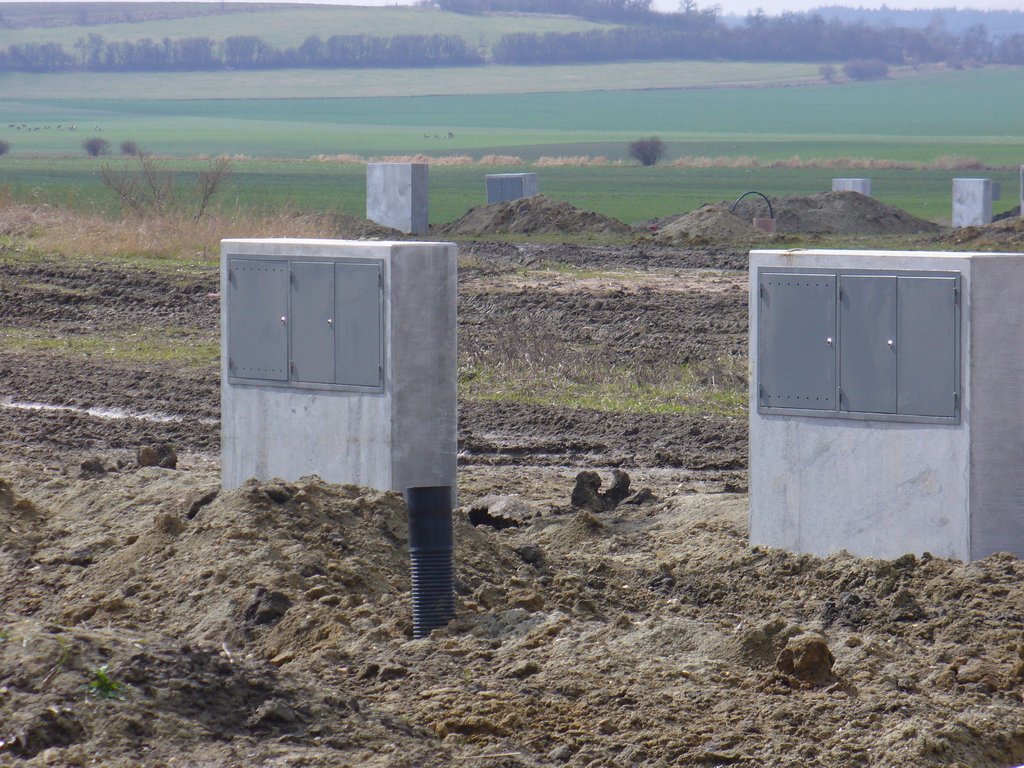

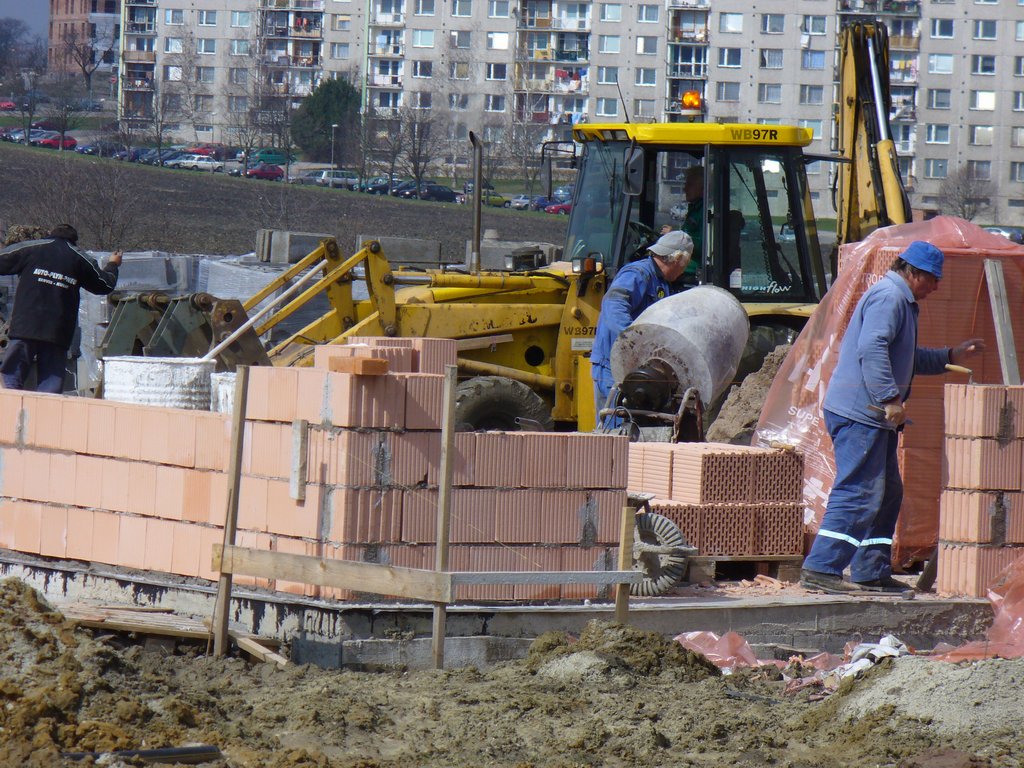

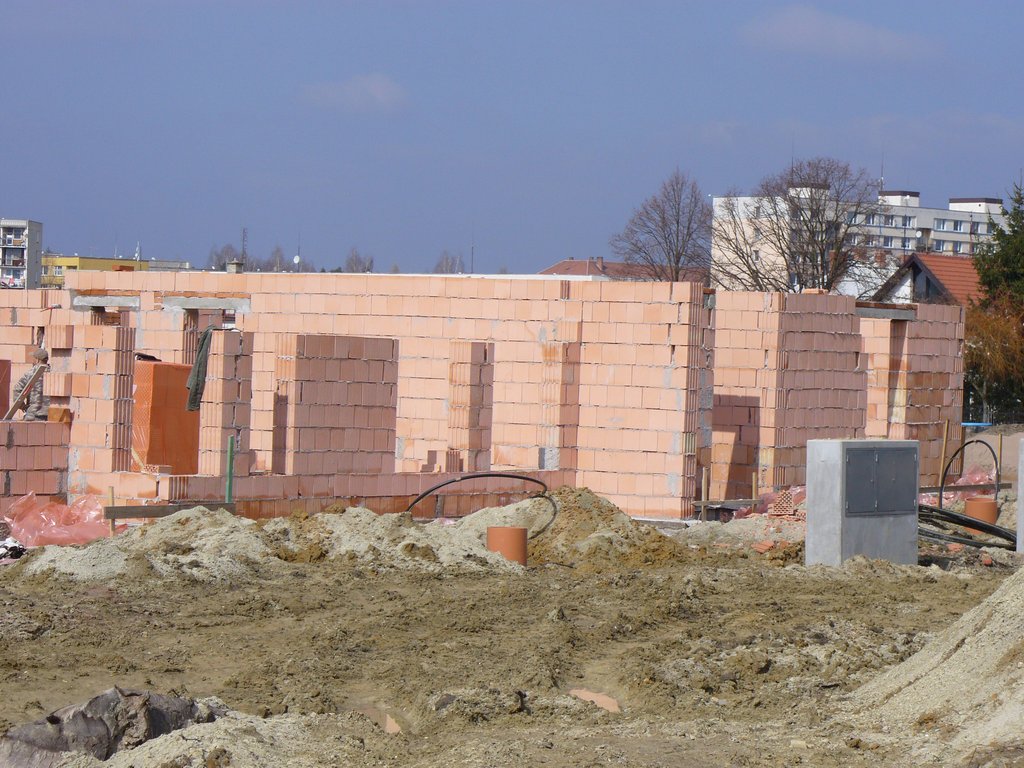

31. 03. 2009 Dokončeny rozvody plynu, kanalizace a elektro v celé lokalitě. Po zlepšení počasí a vyschnutí zeminy bude dokončena infrastruktura výstavbou komunikací. Pokračuje výstavba tří RD a jednoho viladomu se čtyřmi byty. |
![]() |
|

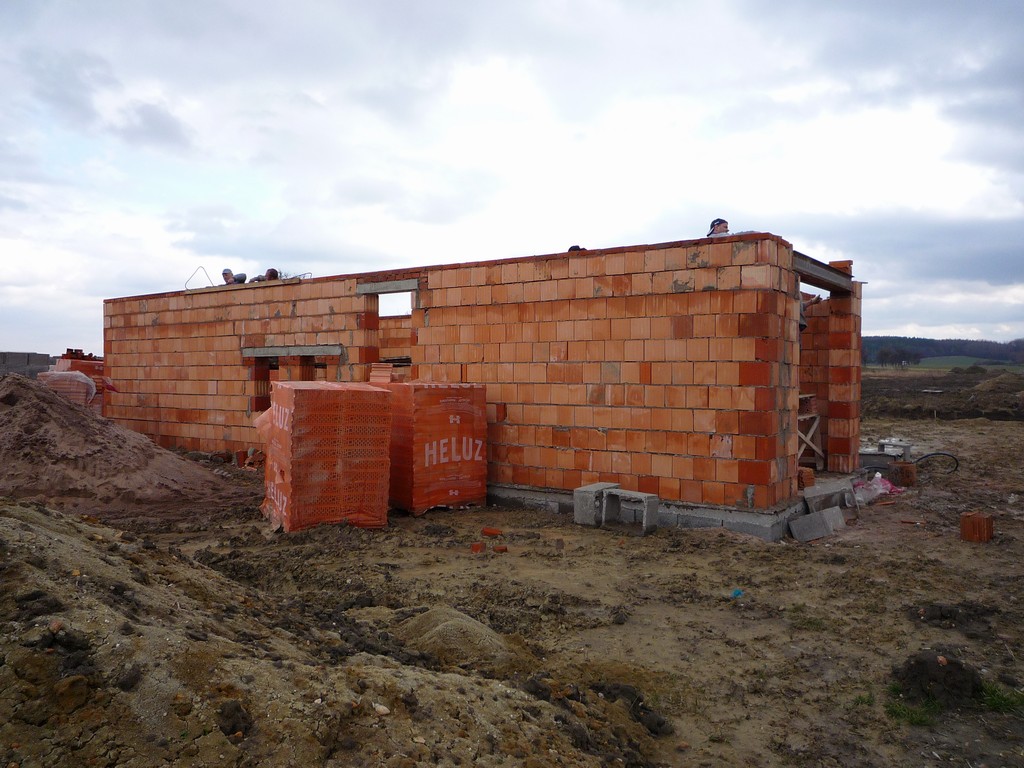

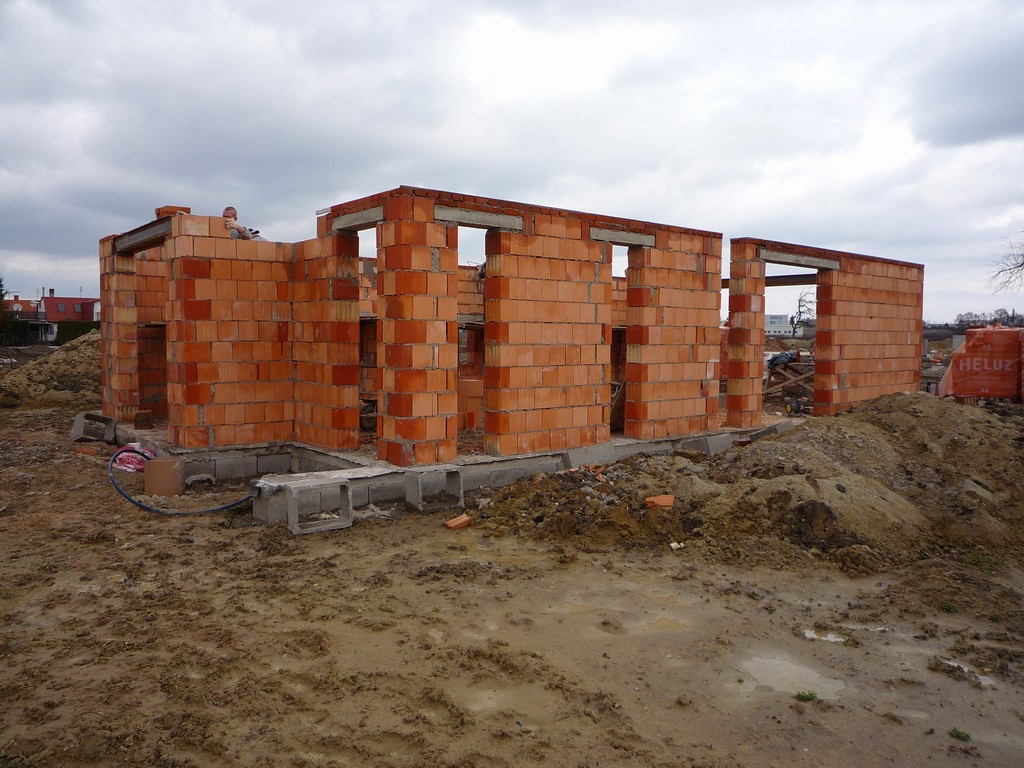

16. 03. 2009
|
![]() |
|

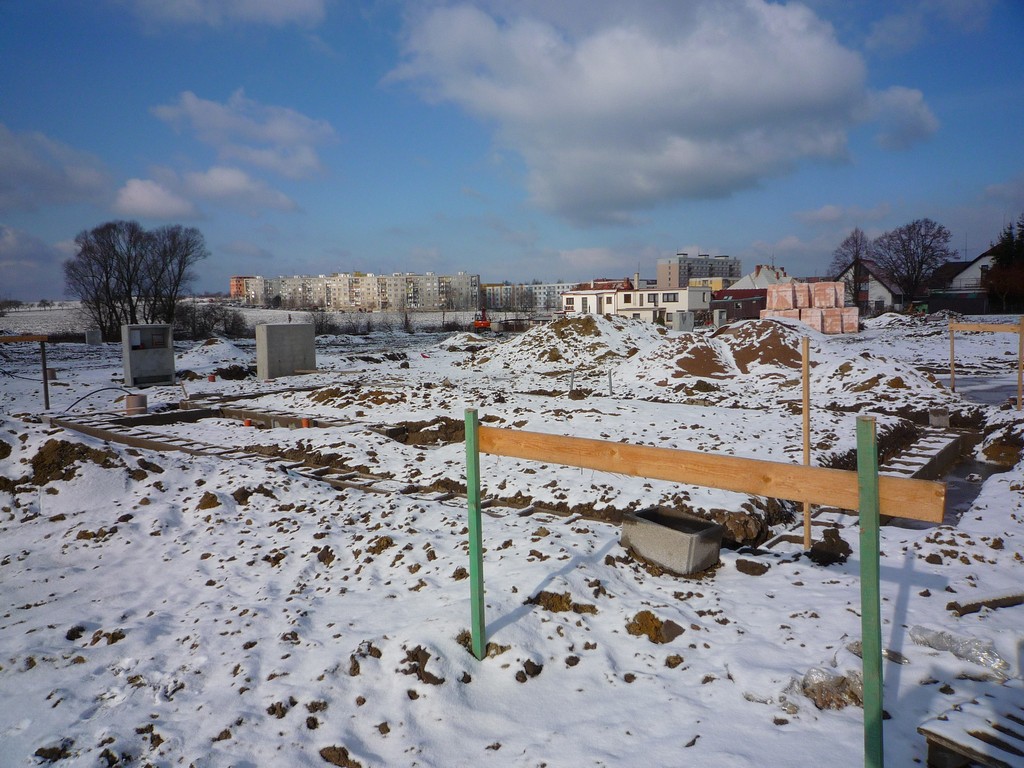

12. 02. 2009
|
![]() |
|
do 30. 06. 2009 |
Bude dokončena infrastruktura včetně komunikací v lokalitě B. Došlo ke zpoždění této etapy výstavby z důvodu přeložky hlavního vodovodního řádu, který byl v jiných výškách proti dokumentaci a kolidoval s projektovanou kanalizací. |
|

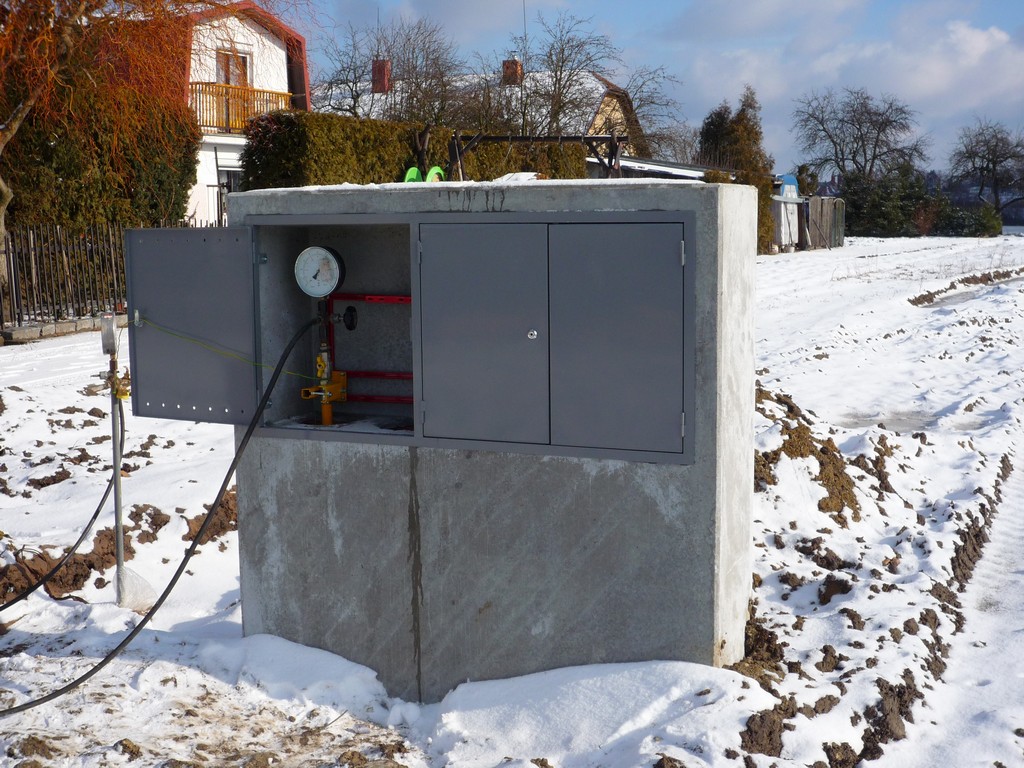

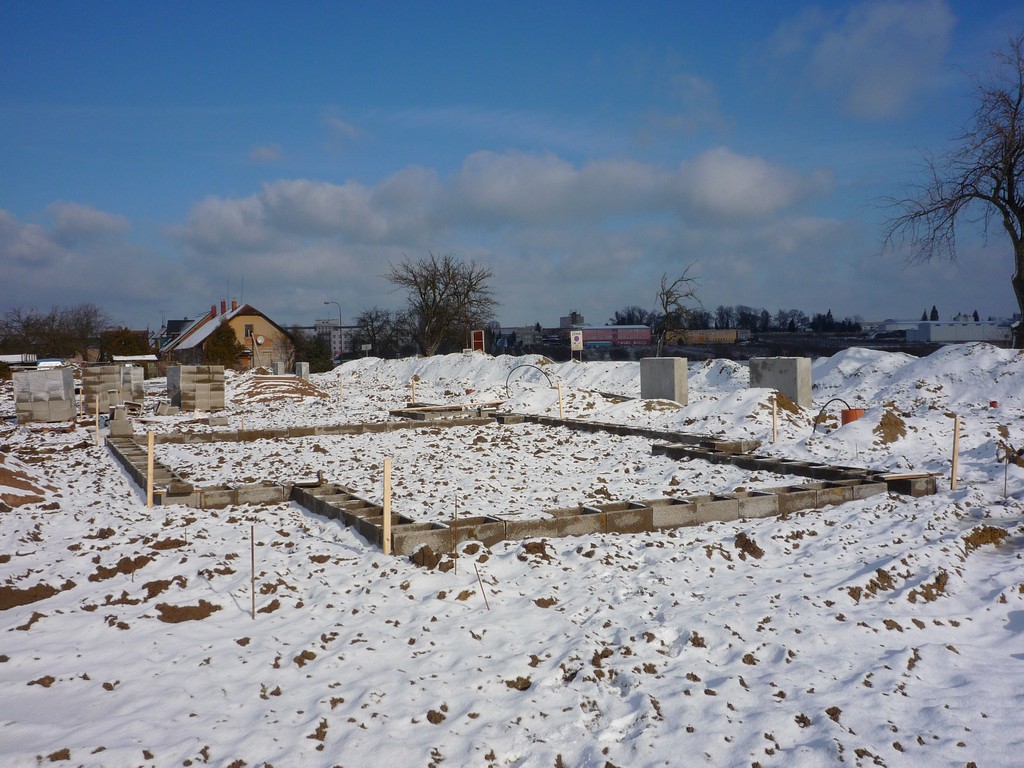

09. 02. 2009 |
Zahájení výstavby prodaných bytových domů. Termín předání konečným zákazníkům není ohrožen. |
| 04. 02. 2009 | Dokončena montáž plynových rozvodů pro celou lokalitu, předání investorovi. |
|
30. 11. 2008 |
Instalována trafostanice a rozvody pro jednotlivé domy, instalace rozvodů veřejného osvětlení. |
|

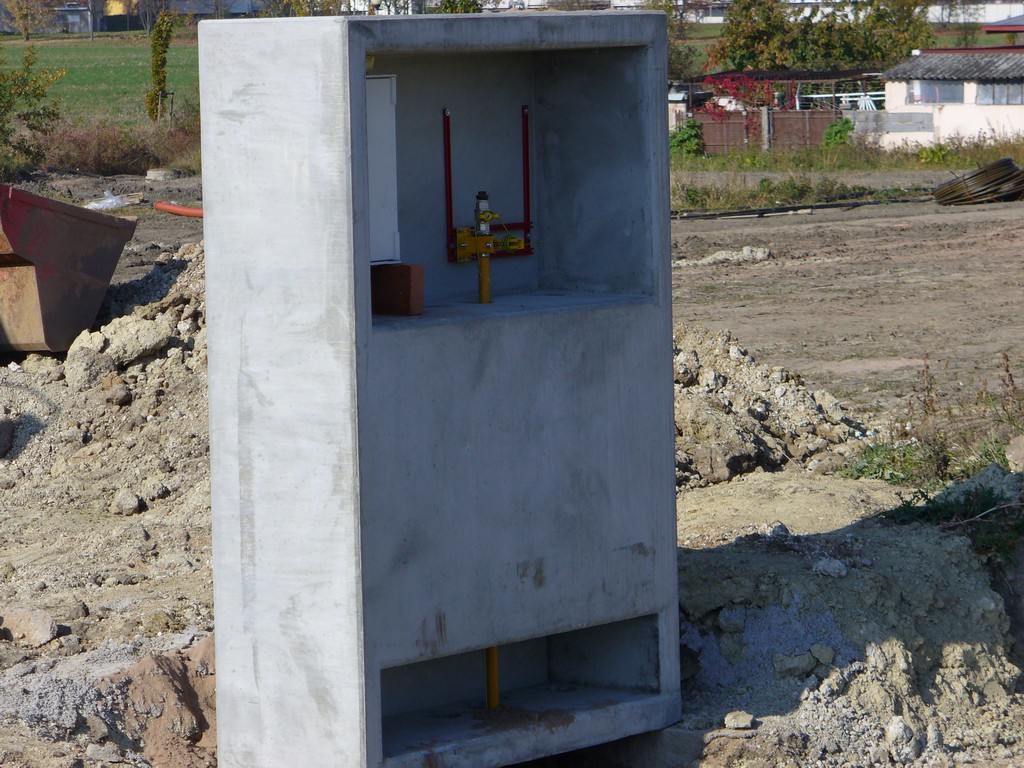

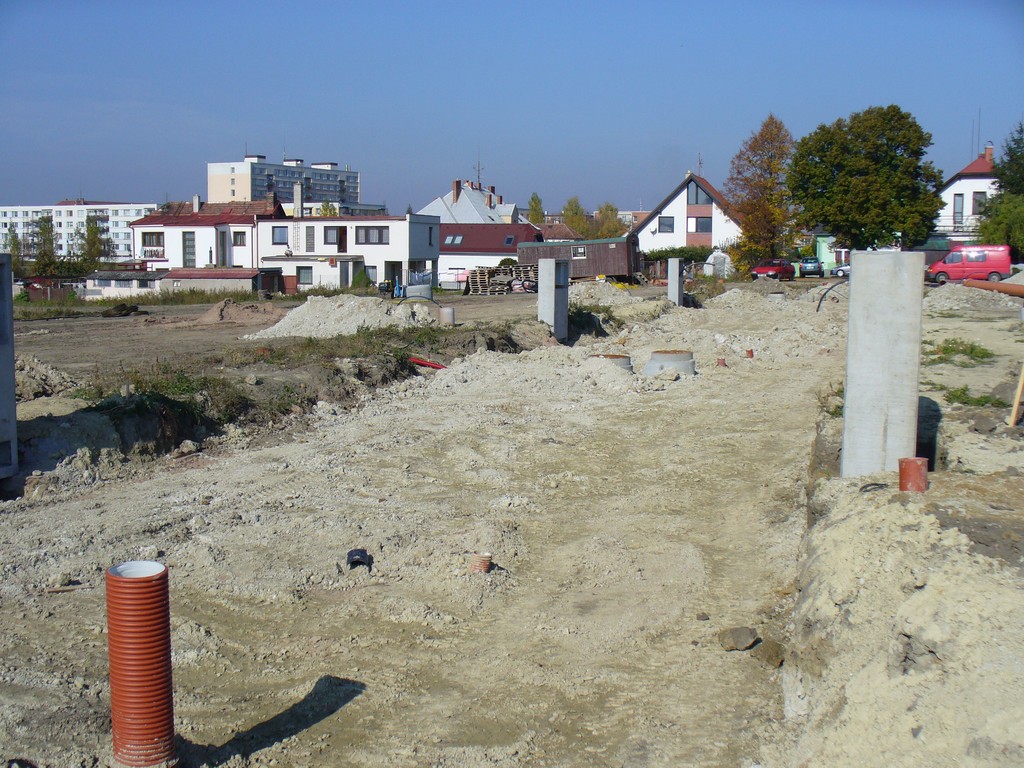

20.10.2008 Dokončuje se instalace všech inženýrských sítí, probíhá instalace pilířků pro jednotlivé domy, instalovány rozvody venkovního osvětlení. |
![]() |

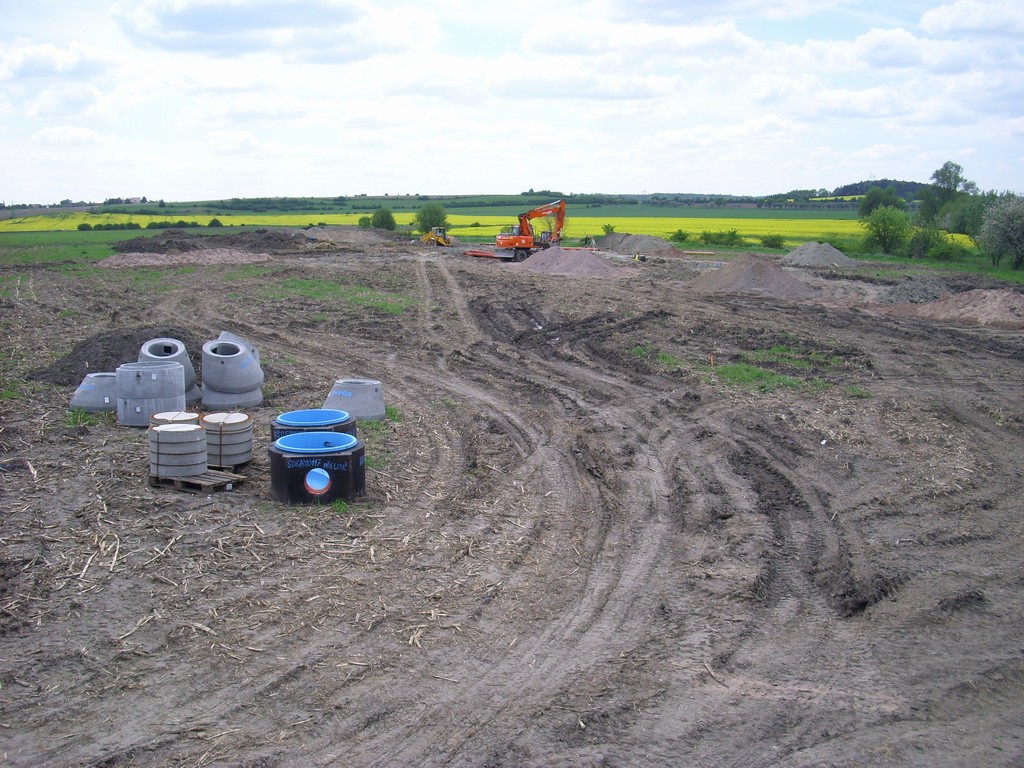

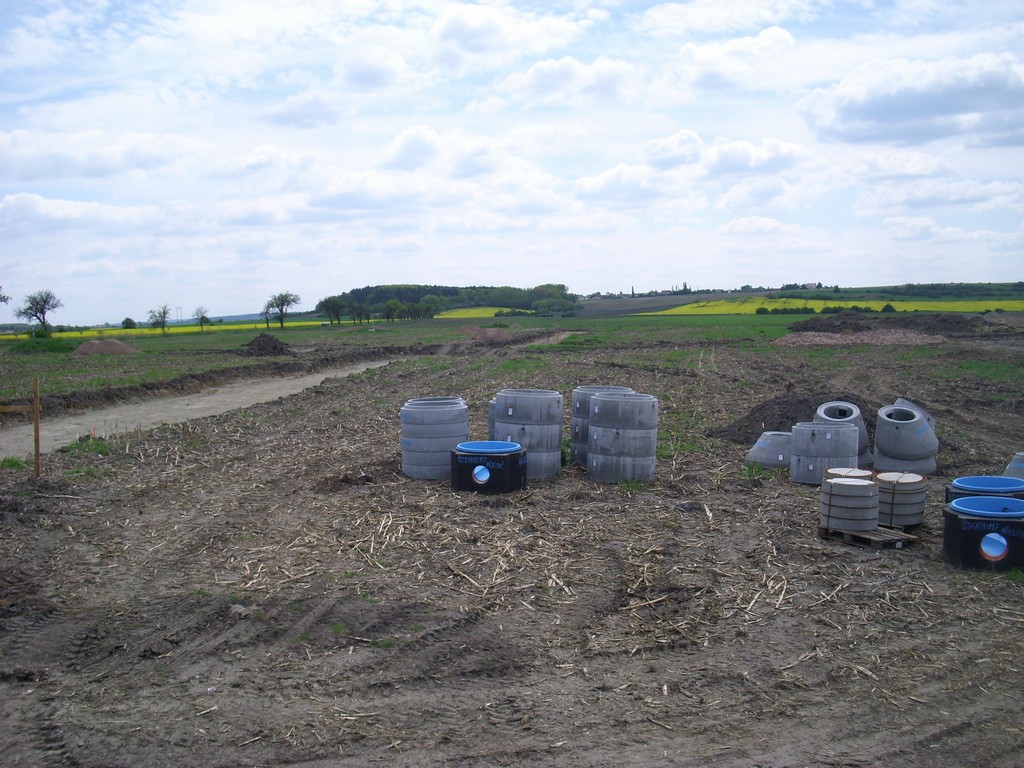

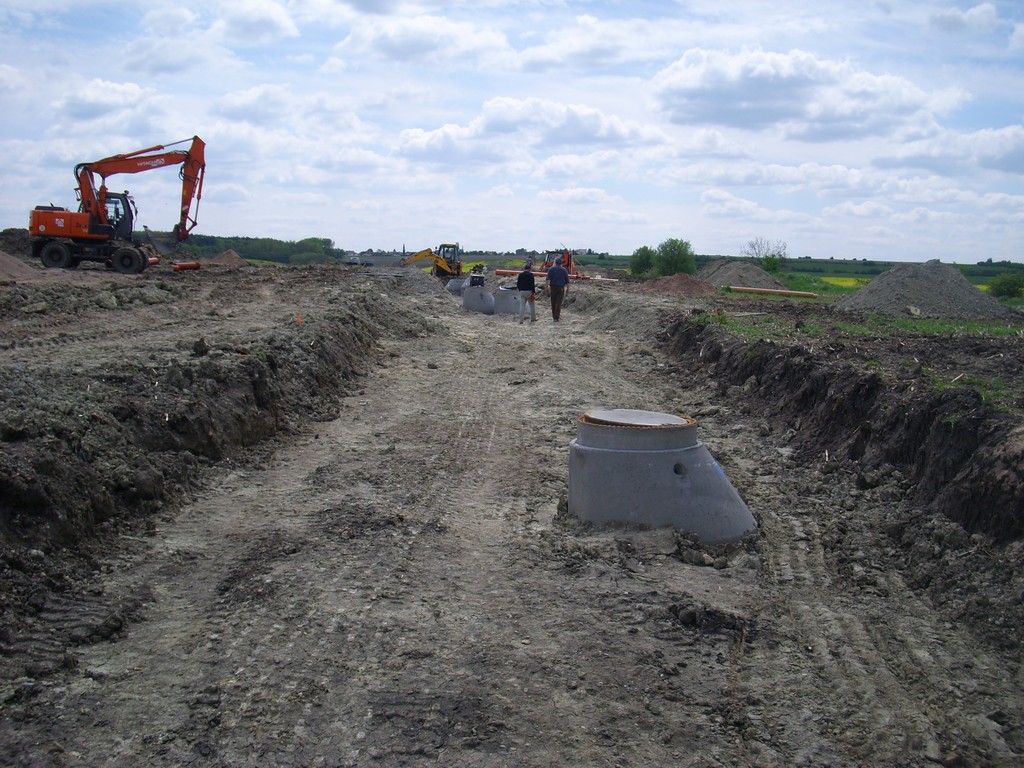

| 30. 04. 2008 Probíkají práce na budování infrastruktury části B. Průběžně je odstraňována ornice v místech budoucích komunikací a jsou ukládány rozvody dešťové a splaškové kanalizace. |
![]() |
|
17. 03. 2008 |
zahájeny práce na inženýrských sítí - skrývka ornice |
|
03. 03. 2008 |
ukončeno výběrové řízení na inženýrské sítě a podepsána smlouva s dodavatelem, termín zahájení prací je 17. března 2008 |
| 04. 01. 2008 | nabytí právni moci územního rozhodnutí na infrastrukturu |
|
15. 09. 2007 |
dokončení projektové dokumentace k územnímu řízení včetně schválení zúčastněných orgánů a podání žádosti o vydání územního rozhodnutí |
|
do 30. 10. 2007 |
vypracování projektové dokumentace, žádost o územní rozhodnutí a stavební povolení pro infrastrukturu |
|
od 01. 01. 2008 |
zahájení prodeje rodinných domů zájemcům (jedná se pouze o uzavírání smluv o budoucích smlouvách s úhradou 5-ti % předpokládané kupní ceny jako rezervačního poplatku) |
|
do 31. 01. 2008 |
zpracování projektové dokumentace, žádost o stavební povolení pro výstavbu rodinných domů |
|
do 01. 02. 2008 |
zahájení stavby infrastruktury v lokalitě B |
|
od 01. 08. 2008 |
zahájení výstavby rodinných domů v lokalitě B |
|
do 30. 06. 2009 |
dokončení a kolaudace infrastruktury v lokalitě B |
|
od 31. 07. 2009 |
dokončení a zkolaudování prvních rodinných domů v lokalitě B první etapy dle uzavřených smluv SOBSK |
|
průběžně 2009 - 2011 |
uzavírání kupních smluv na rodinné domy v lokalitě B |
|
do 31. 12. 2011 |
zahájení stavby infrastruktury v lokalitě A |
|
od 30. 06. 2012 |
zahájení výstavby rodinných domů v lokalitě A |
|
do 30. 06. 2012 |
dokončení a kolaudace infrastruktury v lokalitě A |
|
od 30. 11. 2014 |
dokončení a zkolaudování rodinných domů v lokalitě A |
|
průběžně 2012- 2014 |
uzavírání kupních smluv na rodinné domy v lokalitě A |
